案例题 A 安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电、供冷、供热)机组、配电柜、水泵等设备安装和冷热水管道、电缆排管及电缆施工。三联供机组、配电柜、水泵等设备由业主采购;金属管道、电力电缆及各种材料由安装公司采购。

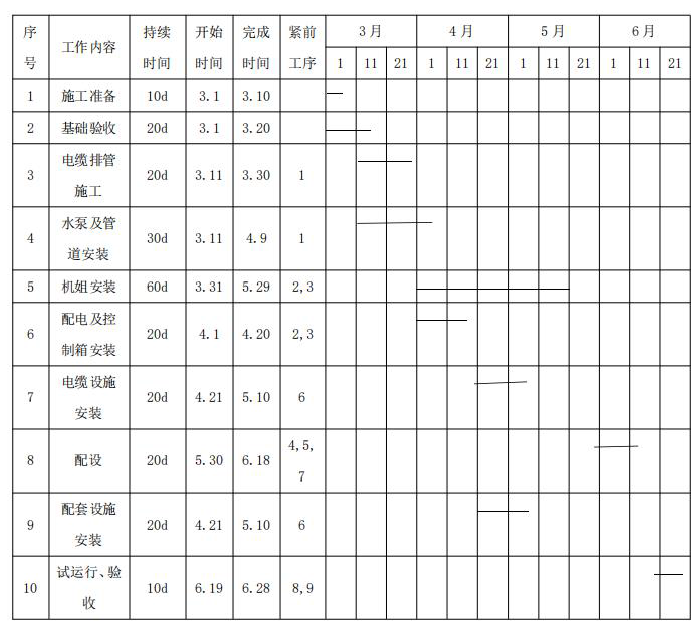

A 安装公司项目部进场后,编制了施工进度计划(见表)、预算费用计划和质量预控方案。对业主采购的三联供自己、水泵等设备检查、核对技术参数,符合设计要求。设备基础验收合格后,采用卷扬机及滚杠滑移系统将三联供机组二次搬运、吊装就位。安装中设置了质量控制点、做好施工记录,保证安装质量,达到设计及安装说明书要求。

项目部将 2000m 电缆排管施工分包给 B 公司,预算单价为 120 元/m,在 3 月 22日结束时检测,B 公司只完成电缆排管施工 1000m,但支付给 B 公司的工程进度款累计已达160000 元,项目部对 B 公司提出警告,要求加快施工进度。
在热水管道施工中,按施工图设计位置施工,碰到其他管线,使热水管道施工受阻,项目部向设计单位提出设计变更,要求改变热水管道的走向,结果使水泵及管道安装工作拖延到4 月 29 日才完成。
在分布式能源中心项目试运行验收中,有一台三联供机组运行噪音较大,经有关部门检验分析及项目部提供的施工文件证明,不属于安装质量问题,后增加机房的隔音设施,验收通过。
【问题】
1.项目部在验收水泵时应认真核对哪些性能参数?
2.三联供机组就位后、试运行前还有哪些安装步骤?
3.计算电缆排管施工的 CPI 和SPI。是否影响总施工进度?
4.在热水管道施工中,项目部应如何变更设计图纸?水泵及管道安装施工进度偏差了多少天?是否大于总时差?
5.在试运行验收中,项目部可提供哪些施工文件来证明不是安装质量问题?

正确答案
1.项目部在验收水泵时,应认真核对水泵的型号、流量、扬程、配用的电机功率,以免错用后达不到设计要求
2.在三联供机组吊装就位后,试运转前的安装工序有:设备安装精度调整、设备安装精度检测、设备固定与基础二次灌浆。
3.已完工程预算费用BCWP=1000×120=120000 元
计划工程预算费用BCWS=100×12×120=144000 元
费用绩效指数CPI=BCWP/ACWP=120000/160000=0.75
进度绩效指数SPI=BCWP/BCWS=120000/144000=0.83
CPI 和SPI 都小1,电缆排管施工进度已落后,在关键线路上,会影响总的施工进度。
4.在热水管道施工中,项目部应填写设计变更申请单,交建设单位和监理单位审核后送原设计单位进行设计变更。水泵和管道安装施工进度偏差了20 天,总时差有50 天,进度偏差小于总时差。
5.在试运行验收中,项目部可提供的施工文件有工程合同、设计文件、三联供机组安装技术说明书、施工记录等。
查看解析

相关试题

单选
管径300mm室外供热管网的管材为()。
A 用螺旋焊接钢管 B 无缝钢管 C 焊接钢管 D 耐压塑料管
查看
单选
下列参数中,不属于泵的性能参数的有( )。
A 流量 B 扬程 C 容积 D 效率
查看
单选
使用实行强制检定的计量标准器具的单位和个人,应当向主持考核该项计量标准的有关人民政府计量行政部门申请( )。
A 后续检定 B 使用中检定 C 周期检定 D 仲裁检定
查看
单选
机械设备零部件装配时,不属于有预紧力要求的螺纹连接常用的紧固方法的是( )。
A 定力距法 B 测量伸长法 C 加热装配法 D 液压拉伸法
查看
单选
在室外采用喷涂法施工时,风力大于( )时不宜施工。
A 一级 B 二级 C 三级 D 四级
查看
单选
施工索赔成功的关键是( )。
A 承包商合同有管理漏洞 B 索赔申请书格式正确 C 承包商的证据确实充分 D 具有录像视频和照片
查看
单选
符合电站锅炉主要设备安装技术要求的是( )。
A 锅炉安装施工程序中,风压试验合格后的紧后工序是进行吹管 B 锅炉钢架吊装时,各层平台、扶梯、栏杆安排同步进行 C 用水平仪调整锅炉钢架大梁的水平度 D 受热面组件吊装应先下后上,先中间再二侧
查看
单选
关于计量器具的使用管理要求,说法错误的是( )。
A 任何单位或个人(包括教学示范)不准使用不合格的计量器具 B 检测器具的测量极限误差必须小于或等于被测对象所能允许的测量极限误差 C 封存的器具是指根据使用频率及生产经营情况,暂停使用的 D 封存的计量器具重新启用时,经检定合格后方可使用
查看
单选
不符合变压器送电试运行要求的是( )。
A 变压器应进行3次空载全压冲击合闸,应无异常情况 B 变压器并列运行前,应核对好相位 C 变压器第一次投入时,可全压冲击合闸,冲击合闸宜由高压侧投入 D 油浸变压器带电后,检查油系统所有焊缝和连接面不应有渗油现象
查看
单选
不属于槽式光热发电安装工序的是( )。
A 吸热器钢结构安装 B 换热器及管道安装 C 汽轮发电机设备安装 D 电气设备安装
查看
刷题小程序
机电工程管理与实务题库小程序
