1.(1)防雷接地装置的施工程序:接地体施工→接地干线施工→引下线敷设→均压环施工→接闪带(接闪杆、接闪网)施工。

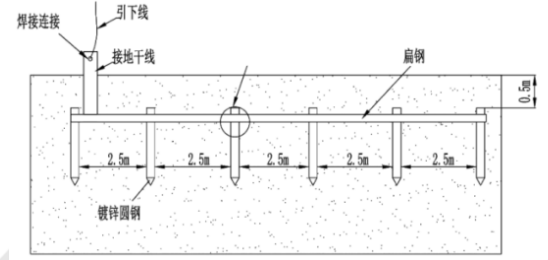

(2)图中接地体施工存在的问题有:
①垂直接地体之间的间距 2.5m 太小;圆钢、角钢、钢管、铜棒、铜排等接地极应垂直埋入地下,间距不应小于 5m。
②接地体埋地深度 0.5m 太浅;接地装置顶面埋设深度不应小于 0.6m,且应在冻土层以下。
2.项目部可以采取的措施有:
①专人管理。实现对库房的专人管理,明确责任。
②建立台账。进库的材料要建立台账,账、物、卡、金额要相符。
③标识清楚。施工现场材料的放置要按平面布置图实施,做到标识清楚、摆放有序。
④安全防护。对于易燃、易爆、有毒、有害危险品储存要远离人员密集区的专门库房存放,并设专人管理,制定安全操作规程,严格出、入库管理。
⑤分类存放。根据库存材料的物理化学性能进行科学分类,并分库或分区存放。
⑥定期盘点。做好盘点记录。
3.施工现场专职安全生产管理人员职责:
①负责施工现场安全生产巡视督查,并做好记录;
②发现现场存在安全隐患时,应及时向项目安全部门和项目经理报告;
③对违章指挥、违章操作的,应立即制止。
4.(1)中压风管的试验压力为 1.2 倍的工作压力,且不低于 750Pa;所以风管的试验压力为:1.2×1.2=1.44 (kPa)。
(2)变风量空调系统风管的严密性试验应符合中压风管的规定,试验压力为风管的工作压力,所以风管的严密性试验压力为 1.2kPa。
