案例题 某安装公司承接某商务楼的机电安装工程,工程主要内容是通风与空调,建筑给排水、建筑电气和消防等工程。
安装公司项目部在风管板材、绝热材料等进场后,对材料进行了进场验收,绝热材料对各种参数进行了见证取样检验。通风空调风管采用工厂化预制,在风管批量制作之前,项目部检验了风管的制作工艺,对风管进行了严密性试验。风管工作压力为 600Pa,安装公司试验时合理选择试验压力,顺利通过验收。
风机盘管运达现场后项目部直接进行安装,被监理工程师制止,要求项目部补做风机盘管机组的试验。经整改后重新安装,通风空调工程试运行验收合格。

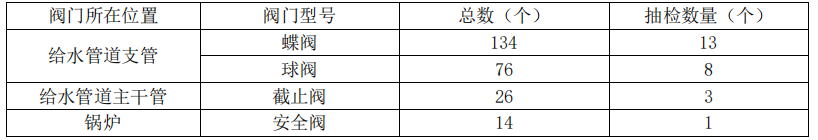

建筑管道阀门进场后,施工单位根据相关规范进行抽检,具体抽检数量如表格所示:

建筑管道安装时,安装公司计划按照管道安装一般应按先支管后主管、先下部后上部、先外后里的原则进行安装。对于不同材质的管道应先安装塑料管道,后安装钢制管道的顺序进行。计划最终被否定,安装公司随后进行了修改,后续施工还应重点控制给水管及排水管的施工距离。
工程完工后,通风空调工程、管道工程等都顺利通过了验收。
【问题】
1.风管绝热材料进场验收需要检验哪些参数?计算风管试验压力。
2.风机盘管机组安装前宜进行哪些试验?风机盘管与管道的连接件有何具体要求?
3.建筑管道安装计划被否定的原因是什么?管道给排水管道的施工距离应为多少?
4.背景中阀门抽检数量是否符合要求?说明理由。

正确答案
1.(1)绝热材料进场时,应对材料的导热系数或热阻、密度、吸水率等指标进行复验。
(2)该风管系统属于中压系统,试验压力为 1.2 倍工作压力,且不低于 750Pa。所以试验压力=600×1.2=720Pa,720Pa<750Pa,所以试验压力应为 750Pa。
2.(1)风机盘管安装前宜进行风机三速试运转及盘管水压试验,试验压力应为系统工作压力的 1.5 倍,试验观察时间应为 2min,不渗漏为合格。
(2)风机盘管机组与管道的连接,应采用耐压值大于或等于 1.5 倍工作压力的金属或非金属柔性连接,连接应牢固。
3.(1)安装公司原计划被否定的原因是因为施工顺序不正确。
正确的做法为:管道安装一般应按先主管后支管、先上部后下部、先里后外的原则进行安装。
对于不同材质的管道应先安装钢质管道后安装塑料管道。
(2)给水引入管与排水排出管的水平净距不得小于 1m,室内给水与排水管道平行敷设时,两管间的最小水平净距不得小于 0.5m;交叉铺设时,垂直净距不得小于 0.15m。
4.(1)球阀抽检数量正确,其余的不符合要求。
蝶阀应抽检 14 个,截止阀与安全阀应逐一检验,截止阀检验 26 个,安全阀检验 14 个。
(2)理由 1:阀门安装前,应按规范要求进行强度和严密性试验,试验应在每批(同牌号、同型号、同规格)数量中抽查 10%,且不少于一个。安装在主干管上起切断作用的闭路阀门应逐个做强度试验和严密性试验。所以蝶阀应抽检 14 个,截止阀全部检验,数量为 26 个。
理由 2:锅炉的阀门(尤其是安全阀)应逐个在其公称压力的 1.25 倍下进行严密性试验,所以安全阀应全部检验,数量为 14 个。
查看解析

相关试题

单选
1600kVA以上的变压器,有中性点引出时,各相绕组之间直流电阻的差别不应大于()。
A 1% B 2% C 3% D 4%
查看
单选
下列不属于泵的性能参数的是( )。
A 流量 B 轴功率 C 振动 D 必需汽蚀余量
查看
单选
对火灾初期有阴燃阶段,且需要早期探测的场所,宜增设( )。
A 感烟火灾探测器 B 感温火灾探测器 C 火焰探测器 D 一氧化碳火灾探测器
查看
单选
下列关于工业管道安装的说法错误的是()。
A 管道连接时,不得强力对口,不得采用加热管子的方法消除连接处的端面间隙 B 管道与动设备连接,应在设备安装定位并紧固地脚螺栓后进行 C 管道采用法兰连接时,法兰密封面及密封垫片不得有划痕、斑点等缺陷 D 大型储罐的管道与泵连接,应在储罐充水试验前进行储罐接口处法兰的连接
查看
单选
钢结构安装的程序中,钢柱安装的紧后工序是()。
A 支撑安装 B 梁安装 C 平台板安装 D 钢梯安装
查看
单选
下列关于流量检测仪表安装,说法正确的是()。
A 电磁流量计应安装在流量调节阀的下游 B 在垂直的管道上安装时,被测流体的流向应自下而上 C 电磁流量计上游应有2~3倍管径长度的直管段 D 电磁流量计的两个测量电极应在管道的正上方和正下方位置
查看
单选
缆风绳的设置要求,以下说法正确的有( )。
A 直立单桅杆顶部缆风绳的设置宜为5~8根 B 缆风绳与地面的夹角宜为45° C 倾斜桅杆相邻缆风绳之间的水平夹角不得大于60° D 缆风绳应设置防止滑车受力后产生扭转的设施
查看
单选
特种设备监督检验机构,监督检验的主要工作内容不包括()。
A 对制造、安装过程中涉及安全性能的项目确认核实 B 对出厂技术资料进行确认 C 对受检单位质量管理体系运转情况进行抽查 D 对受检单位相应业绩进行审查
查看
单选
特种设备监督检验的工作内容说法错误的是( )。
A A,施工企业自检及验收合格原则上可以不必监督检验 B 需要对制造、安装过程中涉及安全性能的项目确认核实 C 对出厂技术咨料进行确认 D 监督检验单位应限期出具监督检验报告
查看
单选
下列关于流动式起重机的选用步骤中,不符合要求的是()
A 根据被吊设备的就位位置、现场具体情况等确定起重机的站车位置,再确定幅度 B 确定起重机臂长时,需根据被吊设备的就位高度、设备外形尺寸、吊索高度等条件 C 如果起重机的额定起重量大于吊装载荷,则起重机选择合格 D 需计算吊臂与设备之间的安全距离
查看
