案例题 某施工单位承接某综合交通枢纽项目的机电安装工程。工程内容包括:建筑电气、建筑智能化、建筑给排水、通风与空调、消防、防雷接地等安装。施工单位根据建设单位要求编制单位工程施工进度计划,施工单位施工准备充分,落实资源配置,依据施工方案要求向作业人员进行技术交底。
项目部据现场实际情况,通过对影响施工质量因素特性行分析,编制母线槽安装质量方案,并在施工过程中加以实施。

【问题】
1.项目部的施工准备包括哪几个方面的准备?应落实哪些资源配置?
2.母线槽安装质量预控方案主要内容?
3.图中母线槽安装存在什么质量问题?怎样整改?
4.通电试运行前做什么测试及试验合格要求是什么?

正确答案
1.(1)施工准备包括技术准备、资金准备和现场准备。
(2)应落实劳动力和物资配置。
2.母线槽安装质量预控方案主要内容:
母线槽工序(过程)名称、可能出现的质量问题、提出的质量预控措施三部分。

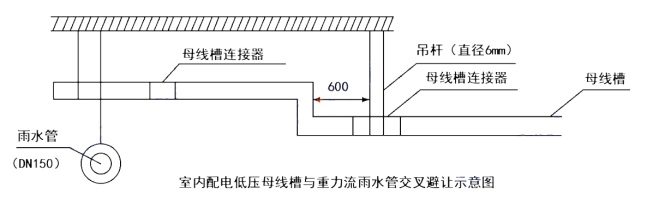

3.问题一:有一节母线槽没有设置吊架
整改一:每节母线槽不得少于 1 个支架。
问题二:吊杆直径为 6mm
整改二:图中给出的是配电母线槽,吊杆直径不小于 8mm。
问题三:吊杆设在在连接器处。
整改三:固定点位置不应设置在母线槽的连接处或分接单元处。
4.母线槽通电前,母线绝缘电阻测试和交流工频耐压试验应合格,母线槽绝缘电阻值不应小于 0.5MΩ。
查看解析

相关试题

单选
1600kVA以上的变压器,有中性点引出时,各相绕组之间直流电阻的差别不应大于()。
A 1% B 2% C 3% D 4%
查看
单选
下列不属于泵的性能参数的是( )。
A 流量 B 轴功率 C 振动 D 必需汽蚀余量
查看
单选
对火灾初期有阴燃阶段,且需要早期探测的场所,宜增设( )。
A 感烟火灾探测器 B 感温火灾探测器 C 火焰探测器 D 一氧化碳火灾探测器
查看
单选
下列关于工业管道安装的说法错误的是()。
A 管道连接时,不得强力对口,不得采用加热管子的方法消除连接处的端面间隙 B 管道与动设备连接,应在设备安装定位并紧固地脚螺栓后进行 C 管道采用法兰连接时,法兰密封面及密封垫片不得有划痕、斑点等缺陷 D 大型储罐的管道与泵连接,应在储罐充水试验前进行储罐接口处法兰的连接
查看
单选
钢结构安装的程序中,钢柱安装的紧后工序是()。
A 支撑安装 B 梁安装 C 平台板安装 D 钢梯安装
查看
单选
下列关于流量检测仪表安装,说法正确的是()。
A 电磁流量计应安装在流量调节阀的下游 B 在垂直的管道上安装时,被测流体的流向应自下而上 C 电磁流量计上游应有2~3倍管径长度的直管段 D 电磁流量计的两个测量电极应在管道的正上方和正下方位置
查看
单选
缆风绳的设置要求,以下说法正确的有( )。
A 直立单桅杆顶部缆风绳的设置宜为5~8根 B 缆风绳与地面的夹角宜为45° C 倾斜桅杆相邻缆风绳之间的水平夹角不得大于60° D 缆风绳应设置防止滑车受力后产生扭转的设施
查看
单选
特种设备监督检验机构,监督检验的主要工作内容不包括()。
A 对制造、安装过程中涉及安全性能的项目确认核实 B 对出厂技术资料进行确认 C 对受检单位质量管理体系运转情况进行抽查 D 对受检单位相应业绩进行审查
查看
单选
特种设备监督检验的工作内容说法错误的是( )。
A A,施工企业自检及验收合格原则上可以不必监督检验 B 需要对制造、安装过程中涉及安全性能的项目确认核实 C 对出厂技术咨料进行确认 D 监督检验单位应限期出具监督检验报告
查看
单选
下列关于流动式起重机的选用步骤中,不符合要求的是()
A 根据被吊设备的就位位置、现场具体情况等确定起重机的站车位置,再确定幅度 B 确定起重机臂长时,需根据被吊设备的就位高度、设备外形尺寸、吊索高度等条件 C 如果起重机的额定起重量大于吊装载荷,则起重机选择合格 D 需计算吊臂与设备之间的安全距离
