1.主要目的是:以便使水能从路面区域及时排出。
2.首先清除混凝土路面并开挖至稳定层,然后换填监理工程师认可的材料。
3.(1)错误。
改正:应先破碎行车道 1、4,后破碎 2、3。
(2)正确。
(3)错误。
改正:机械施工过程中要灵活调整进行速度、落锤高度、频率,尽量达到破碎均匀。
(4)错误。
改正:应切割移除暴露的加强钢筋。

4.路堑挡土墙属于仰斜式挡土墙。仰斜墙背所受的土压力较小,用于路堑墙时,墙背与开挖面边坡较贴合,因而开挖量和回填量均较小,但墙后填土不易压实,不便施工。

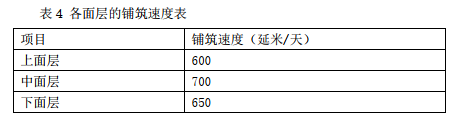

5.下面层与中面层采用 FTF(完成到完成)
理由:因为下面层摊铺速度慢于中面层的摊铺速度。
中面层与上面层采用 STS(开始到开始)
理由:因为中面层摊铺速度快于上面层的摊铺速度。
6.花岗岩碎石的预算单价:(91+4.5×22)×(1+4%)+(1+2.5%)=202.54(元/m3)
