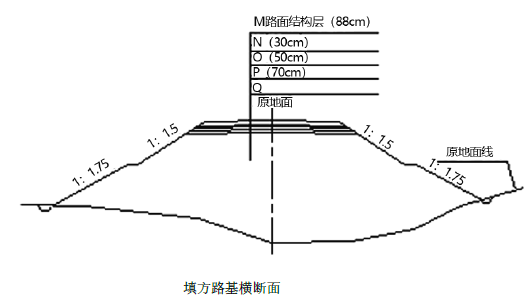

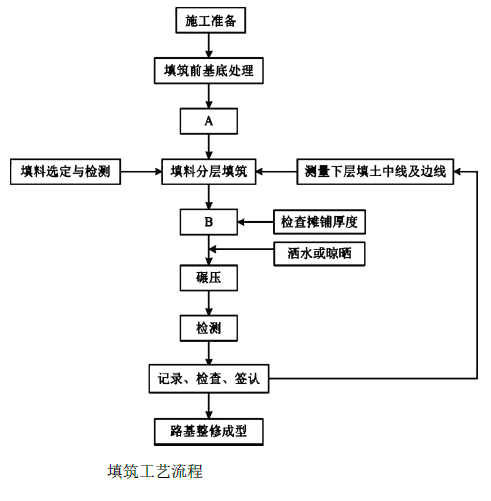

1.(1)N—上路床、O—下路床、P—上路堤、Q—下路堤。C—摊铺下层砂垫层,D—沉入砂袋;A—基底检测,B—推土机摊铺整平。
2.施工总体部署补充施工顺序、主要施工阶段工期分析。
3.袋装砂井检查项还有:井径和灌砂率。真空预压监测的参数还有:孔隙水压力、深层沉降及水平位移。
停止抽真空标准:连续五昼夜实测地面沉降小于0.5mm/d,地基固结度已达到设计要求的80%时,经验收,即可终止抽真空。
4.(1)中还需要补充颗粒分析、CBR。
(3)中“绿”、“黄”、“红”三色标签分别对应的设备使用状态是:合格、准用、停用。
(2)中将“监理单位”改为“建设单位”。
(4)中将“100”改为“200”。
5.(1)不正确。改正:同一层路基可采用同一种填料,不得混合填筑。每种填料的填筑层压实后的连续厚度宜不小于500mm。
(2)正确。
(3)不正确。改正:施工过程中,每一压实层均应进行压实度检测,检测频率为每1000㎡不少于2点。压实度检测方法采用灌砂法、环刀法等。
(4)不正确。改正:每填筑2m检测路线中线和宽度。
6.补充检查项目:弯沉、宽度、平整度。关键项目是:压实度、弯沉。关键项目合格率不得低于95%。
