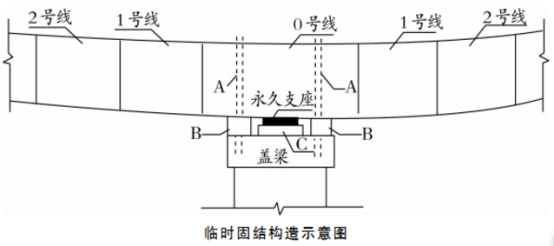

案例题 某施工单位承接了一座多跨变截面预应力混凝土连续箱桥梁,大桥分为上下游两幅,每幅单箱顶板宽10.5m,底板宽6m。大桥采用钻孔灌注桩基础,双柱式桥墩(墩柱高15m至26m不等),普通钢筋混凝土盖梁。上部结构0号采用墩顶混凝土现浇施工,临时固结构造示意图如下图所示。

其他梁段(1~9号)采用预制场长线法台座预制,缆索吊装系统悬臂拼装。各梁段之间腹板采用剪力齿衔接,环氧树脂粘合,顶板与底板均设20cm湿接缝。施工中加强测量管理,各梁段施工按照设计标高安装定位,控制好全桥线形。
1~9号梁段长线法预制施工工序为:预制场及存梁区布置→梁段浇筑台座准备→梁段浇筑→D→梁段外运→E。
按照交通运输部颁发的《公路桥梁和隧道工程施工安全风险评估指南(试行)》的要求,施工单位对全桥进行了总体风险评估,评估结果为Ⅲ级。
问题
1.写出图中A、B、C结构的名称。
2.长线法预制施工中工序D、E各是何种工序?
3.该大桥是否需要进行专项风险评估?说明理由。若需要进行专项风险评估,说明还需进行哪几个步骤?
4.简述连续梁合龙的顺序。

正确答案
1.A为支座两侧临时预应力筋,B为临时支座,C为垫块。
2.长线法预制施工中,工序D是梁段吊运存放、修整,工序E是梁段吊拼。
3.(1)本桥需做专项风险评估。理由:本桥风险评估等级达到Ⅲ级。
(2)还需要进行的评估步骤有:确定专项风险评估的范围及评估对象、开展专项风险评估、确定具体的风险控制措施。
4.合龙顺序应按设计要求办理,设计无要求时,一般先边跨,后次中跨,再中跨。多跨一次合龙时,必须同时均衡对称地合龙。
查看解析

相关试题

单选
填石路堤压实质量标准的控制指标宜采用( )。
A 孔隙率 B 压实度 C 沉降差 D 密度
查看
单选
下列不属于湿陷性黄土地基处理措施的是( )。
A 换填土 B 强夯法 C 预浸法 D 电渗排水法
查看
单选
下列关于路基雨期施工说法错误的是( )。
A 当挖至路床顶面以上300~500mm时应停止开挖 B 开挖岩石路堑,炮眼应尽量竖直设置 C 路堤填筑每一层表面应设2%~4%的排水横坡,当天填筑的土层应当天或雨前完成压实 D 重粘土、膨胀土及盐渍土地段不宜在雨期施工
查看
单选
下列真空预压施工步骤正确的是( )。
A 排水系统施工→抽真空系统施工→密封系统施工→抽气 B 排水系统施工→密封系统施工→抽气→抽真空系统施工 C 抽真空系统施工→密封系统施工→排水系统施工→抽气 D 抽真空系统施工→排水系统施工→密封系统施工→抽气
查看
单选
下列抛石挤淤施工规定说法错误的是( )。
A 抛石挤淤适用于处理海湾滩涂等淤泥和淤泥质土地基,处理厚度不宜大于15m B 抛石挤淤应采用不易风化的片石、块石,石料直径宜不小于300mm C 当软土地层平坦,横坡缓于1:10时,应沿路线中线向前呈等腰三角形渐次向两侧对称抛填至全宽,将淤泥挤向两侧 D 当横坡陡于1:10时,应向高侧向低侧渐次抛填,并在低侧边部多抛投不少于2m宽平台
查看
单选
厂拌热再生中关键技术是( )。
A 添加的胶粘剂(如乳化沥青、泡沫沥青、水泥)与旧混合料的均匀拌和技术 B 旧沥青混合料的加热重熔技术 C 新加沥青、再生剂与旧混合料的均匀复拌技术 D 解决旧沥青混合料中沥青的加热重熔问题与旧沥青混合料的精确计量问题
查看
单选
下列关于模板、支架和拱架的设计中强度及刚度要求,说法正确的是( )。
A 结构表面外露的模板,挠度为模板构件跨度的1/250 B 结构表面隐蔽的模板,挠度为模板构件跨度的1/400 C 钢模板的面板变形为1.5mm D 对拱架各截面应力强度进行验算时,分别验算其拱顶、拱脚和1/8跨各截面,以及各连接节点的应力。
查看
单选
隧道围岩级别为Ⅳ,隧道开挖断面的宽度为B,小净距隧道是指中间岩墙厚度小于分离式独立双洞的最小净距( )。
A 1.5×B B 2.0×B C 2.5×B D 3.5×B
查看
单选
适用于除岩层外的各种土质地质条件的钻孔设备是( )。
A 螺旋钻机 B 冲击钻 C 回转斗钻机 D 液压旋挖钻机
查看
单选
关于二次衬砌的施作,说法错误的是( )。
A 隧道水平净空变化速度明显下降 B 拱顶垂直位移速度明显下降 C 底板垂直位移速度明显下降 D 隧道位移相对值已达到相对位移量的95%以上
查看
