1.(1)错误一:由建设单位向施工单位交桩。
改正:由建设单位组织,监理单位参加,设计单位对施工单位进行现场交接桩工作。
错误二:在现场交了平面控制桩。
改正:对设计平面控制桩和高程控制桩等逐一进行现场确认接收,做好交接记录,办理交接桩签认手续。
(2)施工单位应及时提出并提请设计单位进行补桩。
2.塑料板施工应先排水塑料板穿靴,再插入套管。
A 工序名称为:摊铺上层砂垫层。
3.塑料排水板施工应配置的主要机械设备:沉管式打桩机,插板机。
4.低液限黏土中水排至路堤外的主要路径:塑料排水板(垂直)→砂垫层(水平)→滤水管→主管→边沟。

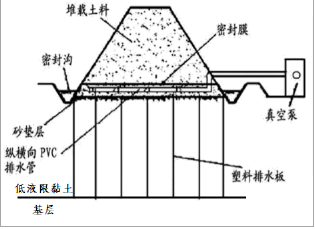

5.真空预压的步骤:排水系统施工→抽真空系统施工→密封系统施工→抽气。
停止抽气的条件:连续 5 昼夜沉降速率小于或等于 0.5mm/d;满足工程对沉降、承载力的要求;地基固结度达到设计要求的 80%以上。
