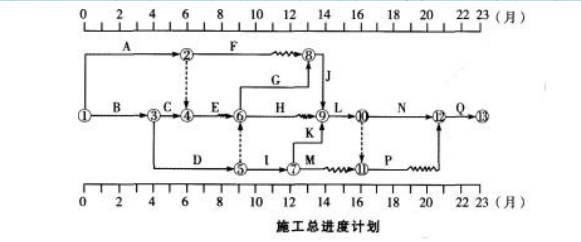

1.(1)关键线路是:①→③→⑤→⑦→⑨→⑩→?→?和①→③→⑤→⑥→⑧→⑨→⑩→?→?。 (2)E 的总时差为 1 个月,自由时差为 1 个月。 (3)M 的总时差为 4 个月,自由时差为 2 个月。 2.(1)工程延期为 0 月,费用补偿为 12 万元。 (2)理由:施工中发现文物和地下障碍物时,建设单位承担自此发生的费用,顺延延误的工期。但是由 于 A 工作有 1 个月的总时差,所以 A 停工 0.5 个月不影响总工期,所以工程延期为 0 月,可以索赔施工单 位机械闲置损失 12 万元。 3.(1)批准工程延期 2 个月,费用补偿 6 万元。 (2)理由:由于工程设备是由建设单位采购,建设单位承担由此发生的费用损失,顺延延误的工期。J 工 作是关键工作,所以应批准工程延期 2 个月,费用补偿 6 万元。 4.(1)N 工作压缩 1.5 个月、L 工作压缩 0.5 个月;增加的赶工费用为 25 万元。 (2)理由:N 工作的赶工费率最低,故第 1 次调整应压缩关键工作 N 的持续时间 1.5 个月,增加赶工费 1.5×10=15 万元,压缩总工期 1.5 个月。调整后 L、N、Q 仍然为关键工作,在可压缩的关键工作中 L 工作 的赶工费率最低,故第 2 次调整应缩短关键工作 L 的持续时间 0.5 个月,增加赶工费 0.5×20=10 万元, 压缩总工期 0.5 个月。
