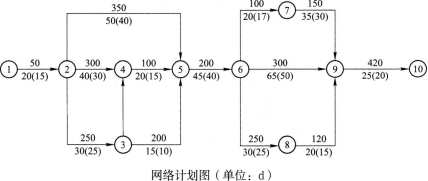

案例题 某机场工程的网络计划见下图,图中箭线之下括号外的数字为正常持续时间;括号内的数字是最短时间;箭线之上是每天的费用
分析
案例题 某机场工程的网络计划见下图,图中箭线之下括号外的数字为正常持续时间;括号内的数字是最短时间;箭线之上是每天的费用。当工程进行到第95天进行检查时,节点⑤之前的工作全部完成,工程耽误了15d。
问题:
(1)试述赶工的对象。
(2)要在以后的时间进行赶工,使合同工期不拖期,问怎样赶工才能使增加的费用最少?
正确答案
(1)工期费用调整的原则是:压缩有压缩潜力的,增加的赶工费最少的关键工作。因此,要在⑤节点后的关键工作上寻找调整对象。
(2)第一步:在⑤—⑥、⑥—⑨和⑨—⑩工作中挑选费用最小的工作,故应首先压缩工作⑤—⑥,利用其可压缩5d的潜力,增加费用5×200=1000元,至此工期压缩了5d。第二步:删掉已压缩的工作,在⑥—⑨,⑨—⑩中选择费用最小的工作⑥—⑨压缩10d。费用300元×10=3000元,累计增加费用1000+3000=4000元。
