案例题 1.背景

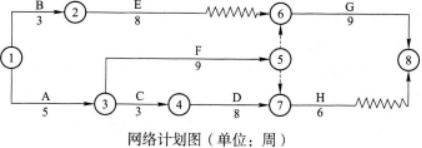

某机场围界入侵报警系统工程施工网络计划如下图所示,其中A——围界报警系统供电与网络线缆敷设,B——视频监控子系统线缆敷设,C——红外对射探测器安装,D——现场报警器安装调试,E——视频监控子系统现场设备安装,F——辅助灯光照明安装,G——视频监控子系统调试,H——红外对射探测子系统调试,该工程合同工期为25周。

2.问题
(1)指出该施工网络计划的关键线路和关键工作,该施工网络计划的计算工期为多少个月
(2)在网络图中标出各工序最早可能开始时间、最迟开始时间、最早可能结束时间和最迟完成时间,并计算工作A、B、C的总时差和自由时差。
(3)网络计划经过一段时间实施后,如原计划不能满足工期要求,需要用什么方法调整

正确答案
(1)该施工网络计划的关键路线是①一③一⑤一⑥一⑧,关键工作为A、F、G。该施工网络计划的计算工期为23周。

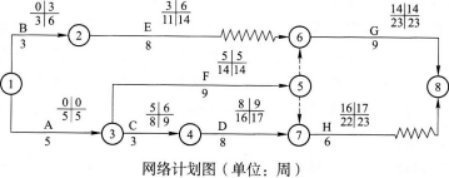

(2)各工序最早可能开始时间、最迟开始时间、最早可能结束时间和最迟完成时间:
工作A:总时差=0,自由时差=0:
工作B:总时差=3,自由时差=0:
工作C:总时差=1,自由时差=0。
网络计划图计算结果如下图所示:

(3)可采用以下两种方法进行调整:
1)通过增加作业人员,延长工作时间,采用新工艺等方法来缩短关键路线上的工序作业时间,以达到缩短工期的目的。
2)增加作业、调整工序之间的逻辑关系,来达到缩短工期的目的。
查看解析

相关试题

单选
机场仅一条跑道,其磁方向角度为49°~229°,常年主导风向为东北风。则该跑道的主降方向为( )。
A 东北向西南 B 西南向东北 C 东南向西北 D 西北向东南
查看
单选
机场仅一条跑道,其磁方向角度为134°~314°。常年主导风向为西北风,则该跑道主降端标志号码为( )。
A 13 B 14 C 31 D 32
查看
单选
在碾压水泥稳定土时,头两遍压路机的碾压速度以()为宜。
A 0.5~1.0km/h B 1.5~1.7km/h C 2.0~2.5km/h D 2.5~3.5km/h
查看
单选
Ⅱ类精密进近灯光系统的侧边灯发( )光.
A 白色 B 绿色 C 紅色 D 蓝色
查看
单选
机场航站区指标依据( )划分为7个等级。
A 高峰小时旅客吞吐量 B 目标年的年旅客吞吐量 C 旅客航站楼建筑面积 D 最大载客量的机型
查看
单选
沥青道面在夏季高温季节可能会发软、泛油,出现轮辙和壅包;冬季低温时,又可能出现脆裂,这是由于( )不足造成的道面损坏。
A 强度 B 刚度 C 耐久性 D 气候稳定性
查看
单选
Ⅱ类和Ⅲ类精密进近跑道必须设置()。
A 跑道边灯 B 接地带灯 C PAPI灯 D 风向标照明灯
查看
单选
在飞行区土质地带开挖排水沟槽时,应保留( )cm的深度不挖,待下道工序施工前,整修为设计沟槽底高程。
A 5~18 B 10~30 C 35~40 D 45~55
查看
单选
当飞机的进近航道稍高于正确的航道时,驾驶员会到四台灯具为( )。
A 二红二白 B 四白 C 三红一白 D 一红三白
查看
单选
关于多点相关定位系统的特点,说法正确的是()。
A 定位精度不依赖地面站数据 B 发射功率小 C 不需要额外的机载电子设备 D 受天气影响
查看
刷题小程序
民航机场工程管理与实务题库小程序
