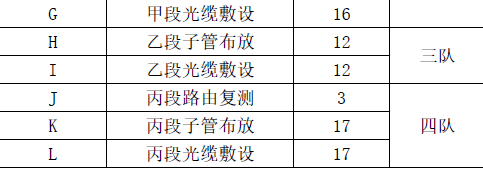

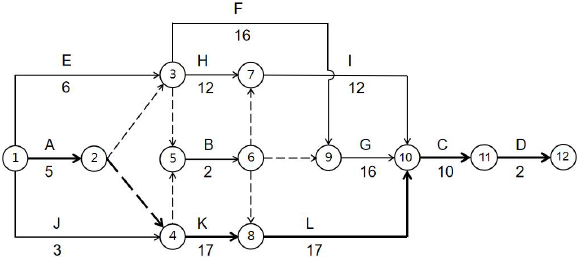

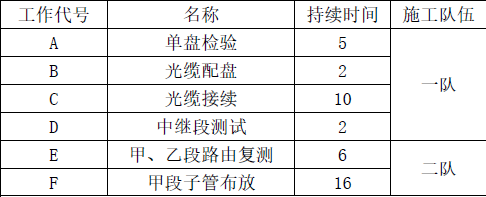

1.本工程双代号网络图:

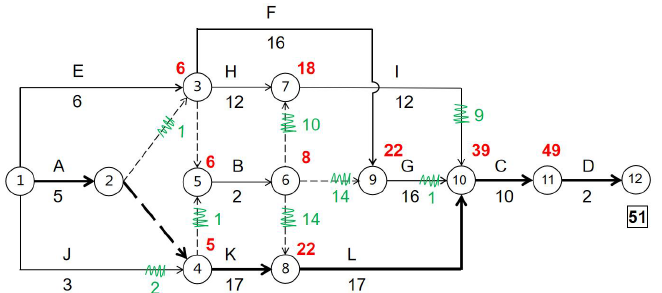

【解析】

2.本工程关键工作:A、K、L、C、D。
3.按照题目所给出的工序没有提及子管进场验收工序,K 工作丙段子管敷设最早开始时间是第5 天,且K 工作是关键工作,子管第5 天到场不影响工期。
光缆推迟到开工后第14 天到场,影响A 工作进场验检中的单盘检验且A 工作是关键工作,所以工期顺延14 天。
乙段子管不通停工5 天,I 工作(乙段光缆敷设)有9 天的总时差,所以不影响总工期。
实际工期为:5+14+17+17+10+2=65 天。
【解析】

4.管道工程应急救援应携带器材有:鼓风机、有毒有害气体测试仪、全身式安全带、梯子、防毒面具。
5.可能影响进度的外部因素:P355
(1)不具备施工所需条件
(2)施工环境影响变化
(3)发生大型事件封网
(4)发生不可抗力
(5)出现火灾、事故等意外事件
6.单盘检验应包括:P166
(1)外观检查,包括光缆盘有无变形、护板有无损伤、端头密封是否完好,端别标志是否清楚、随盘资料是否齐全。
(2)光电性能测试:长度复测、单盘损耗测量、光纤后向散射信号曲线观察、光缆护层的绝缘检查。
