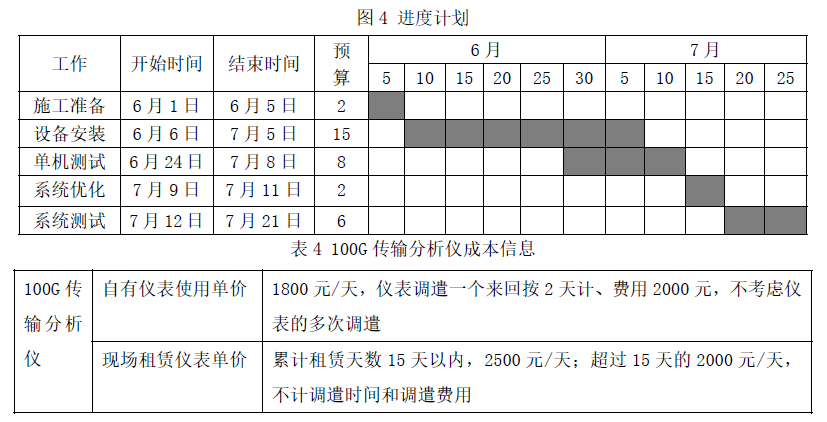

案例题 某公司承接了一项二干长途传输系统工程,施工内容包括ROADM、OA 等设备安装和调试。本工程包工包料,工程采用G652D 光纤,工作波长为1550nm。施工准备阶段,项目部编制的预算费用及进度计划如图4 所示,对工程所需100G 传输分析仪进行了比选,100G 传输分析仪成本信息见表4。

开工前,安全员对本工程作业特点和危险因素、施工中安全注意事项进行了交底;项目负责人对成本控制措施进行了交底,强调要提高劳动效率、控制100G 仪表台班及分包规模。工程按期开工,仪表进场前,建设单位告知有两段光缆纤芯损耗过大,需在系统优化阶段查找原因并整治(每段光缆整治耗时按1天计);7 月8 日完成单机测试后,项目部实际发生费用23.5 万元。7 月10 系统优化时,发现损耗过大纤芯,项目部进行了整治,整治后重新优化,本事件造成施工单位项目成本额外增加2.5 万元;工程完工后,项目部于8 月2 日向建设单位提出书面索赔意向通知。
【问题】
1.指出安全技术交底不妥之处,并说明正确做法。
2.通过计算,说明建设单位通知前后应租用还是使用自有仪表。
3.项目部提交索赔意向通知是否符合程序?说明理由,索赔还应提交哪些资料?
4.本工程光纤衰减系数指标是多少?为避免光纤损耗过大影响工期,开工前做哪些工作?
5.计算单机测试完成后BCWP、BCWS、CPI、SPI。(保留2 位小数)
6.项目部应对哪几类成本进行重点控制?

正确答案
1.(1)由安全员进行安全技术交底,不妥。P414
正确做法:应由施工单位项目技术负责人进行交底。
(2)仅对本工程作业特点和危险因素、施工中安全注意事项进行交底,不妥。
正确做法:交底内容还应包括:针对危险因素制定的具体预防措施;相应的安全生产操作规程和标准;
发生事故后应采取的应急措施。
2.告知前:
自用仪表费用:(28+2)×1800+2000=56000 元
租赁仪表费用:2500×15+2000×13=63500 元
因为56000<63500,所以应使用自有仪表。
告知后:
自有仪表费用:(28+2+2)×1800+2000=59600 元
租赁仪表费用:2500×15+2000×(13+2)=67500 元
因为59600<67500,所以应使用自有仪表。
3.(1)项目部提交索赔意向通知不符合程序。P331
理由:当出现索赔事项时,应该由承包人,也就是项目部所在的公司以书面的索赔通知书形式,在索赔事项发生后的28 天以内,向工程师正式提出索赔意向通知,本案例由项目部提交索赔意向通知不妥。
(2)索赔还应提交的资料:总述部分、论证部分、索赔报告以及索赔款项的计算证据。
4.G.652D 光纤在1550nm 处的衰减系数指标为≤0.3dB/km。P80
(1)对从事光纤接续的技术人员应进行技术培训和示范,使其熟练掌握接续、安装要领;P374
(2)对切割刀、光纤接续设备和光时城反射仪(OTDR)进行维护和校准满足施工需要;
(3)按接头盒说明书的要求盘纤,并保证光纤的曲率半径满足规范要求;
(4)现场环境的温度、洁净度应满足接续要求。
5.BCWP=2+15+8=25 万元
BCWS=2+15+8=25 万元
ACWP=23.5 万元
CPI=BCWP/ACWP=25/23.5=1.06
SPI=BCWP/BCWS=25/25=1.00
6.人工费、材料费、施工仪表使用费、企业管理费(或项目分包费)。P403
