1.
(1)需要安装的设备位置、数量是否准确有效;2024教材删除
(2)线缆走向、距离是否准确可行;
(3)电源电压、熔断器容量是否满足设计要求;
(4)保护接地的位置是否有冗余;
(5)防静电地板的高度是否和抗震机座的高度相符等。
2.
(1)当地气温高于人体体温。P423
(2)遇有5 级以上(含5 级)大风。
(3)暴雨、打雷等恶劣天气。
(4)大雾等能见度低时严禁高处作业。

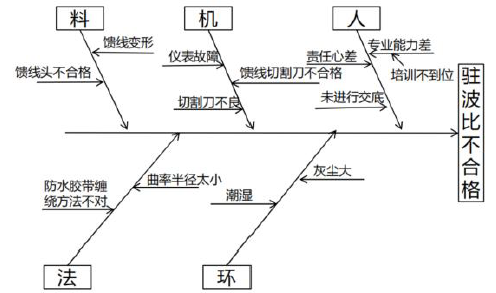

3.机架安装不合格的因果分析图如下:

4.竣工文件缺少的内容:P249
(1)工程设计变更单及洽商记录;
(2)重大工程质量事故报告;
(3)停(复)工报告;
(4)隐蔽工程/随工验收签证;
(5)交(完)工报告。
5.合同未约定保修期,所以按规定保修期为12 个月,项目采用包工不包料,由建设单位采购电池。
所以竣工验收6 个月后发现的电池质量问题的处理如下:P253
(1)电池问题不属于施工单位保修范围,而是建设单位采购供应的电池质量的原因引起的,不是施工单位的施工原因造成的质量缺陷。施工单位应积极配合建设单位、维护单位进行修复。
(2)电池问题所发生的费用,施工单位应根据施工合同中的约定向建设单位收到修复施工费用。建设单位可依据采购合同及相关法律规定,追究电池生产厂家的经济责任。
