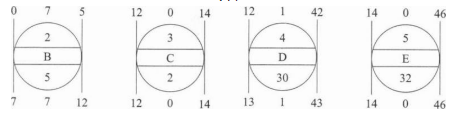

1.B.C、D、E工作的时间参数如下:

B.C之间的时间间隔,LAG=7。
H、J之间的时间间隔,LAG=1。
2.关键工作有:A路由复测,C光缆配盘,E光缆敷设,F缆沟回填,G沟坎加固及普通标石埋设,I中继段测试。
计算工期为50天。

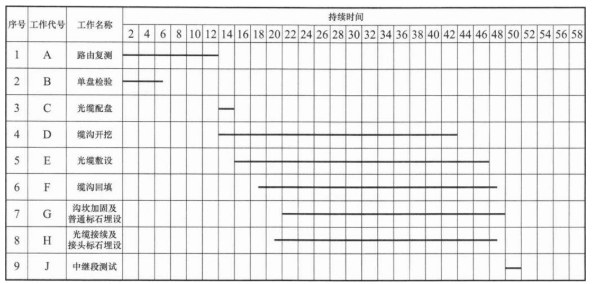

3.

4.(1)距离施工现场较近。
(2)运输材料、设备、机具便利。
(3)通信、信息传递方便。
(4)人身及物资安全。
5.(1)光缆沟深及沟底处理。
(2)光缆与其他设施的间距。
(3)光缆的布放质量。
(4)排流线的埋设质量。
(5)沟坎加固保护措施的质量。
(6)接头装置的安装位置及安装质量。
6.((1)光缆转弯点、预留处。
(2)长途塑料管道的人(手)孔点、塑料管道断开点及接头点、埋式人(手)孔的位置。
(3)敷设防雷排流线的起止点、同沟敷设光缆的起止点。
(4)穿越障碍物点。
(5)装有监测装置的地点。
