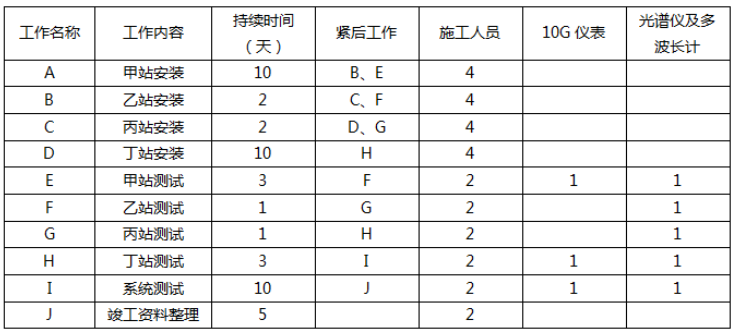

案例题 某DWDM传输设备安装工程(合同金额80万)由甲、乙、丙、丁四个站组成,其中甲站、丁站为终端站,乙站、丙站为光放站。本工程新建一套公务系统、一套网管系统,施工单位承包方式为包工不包料。项目经理对工程进行工作分解后,根据工程量列出了工作的持续时间,所需主要资源以及工作的工艺关系,见表1。

本工程的资源配置为:最多能投入6人、各种仪表1套,工程计划工期42 d。
本工程在实施过程中发生了如下事件:
事件1:由于设计单位疏忽,工程中发现甲站走线位置与机房实际情况不符,修改设计造成甲站安装增加了4人/d的工作量。
事件2:丁站本机测试时发现一块光波长转换器机盘的发光功率不合格,需要厂家更换,停工5d。
事件3:在整理竣工资料期间,由于施工人员参加职称考试,造成工期延误2d。
【问题】
1.按照项目经理部的安排,绘制双代号网络图,并计算本程的计算工期。
2.工程预付款应在时间支付,支付多少?
3.分别指出本工程中的三个事件是否可以向建设单位提出索赔要求?简要说明理由并计算本工程可索赔的工期。
4.建设方采购的光缆不合格,施工单位应采取的后续措施,损失费用由谁负责?

正确答案

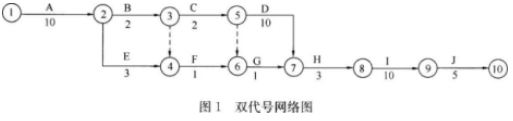

1.双代号网络图如下:

工程计算工期为42d。
2.在具备施工条件的前提下,发包人应在双方签订合同后的一个月内或不迟于约定的开工日期前的7天内预付工程款。
包工不包料(或部分包料)的工程,预付款应分别按通信管道、通信线路、通信设备工程合同总价的40%、30%、20%支付。支付金额为16万元。
3.
事件一:可以向建设单位提出索赔要求,因为是设计单位的原因。
事件二:可以向建设单位提出索赔要求,因为是设备厂商的原因。
事件三:不可以向建设单位提出索赔要求,因为是施工单位自身的原因。
本工程可以索赔的工期为:1+5=6d。
4.
①施工单位应向监理和建设单位现场代表汇报(报告、通知);
②施工单位应对不合格的部分进行返工(重新布放);
③光缆损失由建设单位(供货单位)承担;
④工期及人工损失由施工单位承担。
查看解析

相关试题

单选
在管道的一个管孔内应布放多根塑料子管,每根子管中穿放一条光缆。在孔径90mm的管孔内,应一次性敷设( )的子管。
A 三根 B 三根或三根以上 C 一根 D 一根或一根以上
查看
单选
蓄电池的主要指标不包括()。
A 放电率 B 充电电流 C 终了电压 D 内阻
查看
单选
网络优化中系统参数调整的内容很多,从BSS侧来看,不包括的是( )。
A 增加信道数 B 交换的效率 C 小区参数 D 基站或天线的位置
查看
单选
扬声器系统安装中涉及承重结构改动或增加负荷时,必须经( )确认后方可实施。
A 设计单位 B 施工单位 C 建设单位 D 组织单位
查看
单选
下列情况下,应选择设置通道的是()。
A 在机房、建筑物引入点 B 在道路交叉处 C 管道穿越铁路、河道时 D 大容量电缆进局所汇接处
查看
单选
在数字广播电视系统中,( )的作用是把代表一定节目信息的数字信号还原为原始的模拟信号。
A 编码器 B 解码器 C 调制器 D 解调器
查看
单选
关于基站通信设备防雷措施的说法,正确的是()。
A 天线应安装在60度避雷区域内 B 当电力变压器设在站内时,高压电力线应采用架空方式引入 C 室外接地排应为镀锡铜排 D 接地引入线为长度不小于30m的接地扁钢
查看
单选
无线广播电视监测网主要由数据分析处理中心、监测台和( )组成。
A 显示器 B 遥控站 C 接收天线 D 报警器
查看
单选
UPS的功能不包括()。
A 交流稳压功能 B 滤波功能 C 瞬间电网断电的保护功能 D 调制解调功能
查看
单选
不属于通信网按业务类型分类的是( )。
A 模拟通信网 B 电话通信网 C 数据通信网 D 广播电视网
查看
刷题小程序
通信与广电管理与实务题库小程序
