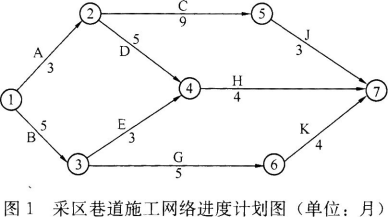

案例题 某施工单位承担矿井采区巷道的施工任务,建设单位要求的工期为15个月,施工单位根据该矿井采区巷道的关系,编制了采区巷道施工网络进度计划(如图1所示),安排了4个施工队伍进行施工,各施工队伍的施工内容分别为:甲队(A、C、J)、乙队(B、G、K)、丙队(D、H)、丁队(E)。

监理单位在审查施工单位进度计划时发现其施工队伍安排不合理,建议只安排3个施工队伍,将丁队的施工任务交由丙队去完成,施工单位通过研究,采纳了监理的意见。
在施工进行到12个月末检查发现,甲队施工进度超前,C工程已完成,且J工程已施工1个月,乙队因遇含水地层施工进度拖延,G工程完成,K工程尚未开始,丙队施工进度正常。
【问题】
1.施工单位编制的原网络进度计划计算工期是多少?为确保工期施工中应重点控制哪些工程?
2.针对监理单位的建议,施工单位应如何调整丙队的施工任务安排?
3.针对乙工程施工中出现的突出水事故,说明施工单位可获得索赔的具体内容及理由。
4.乙队施工进度发生拖延后,如果施工进度不变,考虑K工程可安排对头掘进,则应当如何安排方能确保建设单位的施工工期要求?

正确答案
1.施工单位编制的原网络进度计划计算工期是15个月。为确保工期施工中应重点控制A、C、J工程(或①→②、②→⑤、⑤→⑦)。
2.监理单位建议只安排3个施工队伍,将丁队的施工任务交由丙队去完成,故丙队施工任务是D、E、H。施工顺序为D→E→H。
3.针对乙工程施工中出现的突出水事故,如在建设单位提供的地质资料中已明确,则施工单位不能索赔费用、工期。如在建设单位提供了地质资料中没有明确,则可索赔。可索赔内容包括工期、费用。
理由:是突出水事故不是施工单位的原因,所以给施工单位造成费用的增加和工期的损失是可以索赔的。
4.乙队在12月末完成G工作,施工进度拖延2个月,乙队独立完成K工作(4个月),需工期16个月,比要求工期增加1个月。因甲队可提前一个月完成任务,且K工作可对头掘进。甲队用1个月时间施工K工程。这样乙队用3个月完成K工程。总工期15个月不变。可满足建设单位的施工工期要求。
查看解析

相关试题

单选
在矿业工程常用定额分类中,不属于按定额的适用范围分类的是( )。
A 国家定额 B 行业定额 C 预算定额 D 企业定额
查看
单选
开采矿产资源给他人生产、生活造成损失的,应当负责赔偿,并( )。
A 交付罚款 B 停止开采行为 C 采取补救措施 D 进行赔礼道歉
查看
单选
凿岩爆破中,立井掏槽眼一般都以( )为布置中心。
A 辅助眼 B 井筒中心 C 周边眼 D 工作面平面中心
查看
单选
下列井底车场形式中,符合车场两翼进车、回车线绕道可以全部利用主要运输巷道,节省开拓工程量,但是交岔点及弯道多,重列车需在弯道上顶车的是( )车场形式。
A 斜式 B 卧式 C 立式 D 折返式
查看
单选
在水文地质条件复杂的矿区,井筒开凿到底后在井底附近应设置( )。
A 永久性水窝 B 临时排水设施 C 临时变电所 D 永久性清理硐室
查看
单选
地下防水属于二级工程的防水标准是()。
A 不允许渗水,围护结构无湿渍 B 不允许渗水,围护结构可有少量偶见的湿渍 C 有少量漏水点,每昼夜漏水量小于0.5L/m2 D 有漏水点,每昼夜漏水量小于2L/m2
查看
单选
矿业工程环境管理中,施工现场的施工区域应与办公、生活区划分清晰,并有隔离措施,且必须采用封闭围挡,高度不得小于( )m。
A 3.6 B 3.0 C 2.5 D 1.8
查看
单选
矿山地质中,属于黏性土的状态指标的是( )。
A 塑性指数 B 压缩性指数 C 可松性 D 地基变形性
查看
单选
下列关于井巷井口防坠、防砸安全规定的说法,错误的是( )。
A 提升人员时,不得超员 B 开凿竖井时,可不设置防止从井口坠落废石的安全措施 C 提升物料时,不得超过规定的装满系数 D 天井、溜井、漏斗口等处,必须设有标志和照明,并分别设置盖板、护栏及格筛
查看
单选
巷道工程施工时管子道位置一般设在水泵房与变电所连接处,倾角常为( ),内安设排水管路,与副井井筒相连。
A 3°~5° B 10°~15° C 20°~25° D 25°~30°
查看
刷题小程序
矿业工程管理与实务题库小程序
