案例题 某煤矿为低瓦斯矿井,采用一对立井开拓方式,主、副井均布置在工业广场内。一施工单位承建该煤矿主井井筒工程,主井井筒穿越2 层含水层,设计井筒净直径7.0m,深度860m,预计井筒最大涌水量为25m3/h。主井井底临时马头门进出车为东西方向。建设单位要求月进度不低于80m。

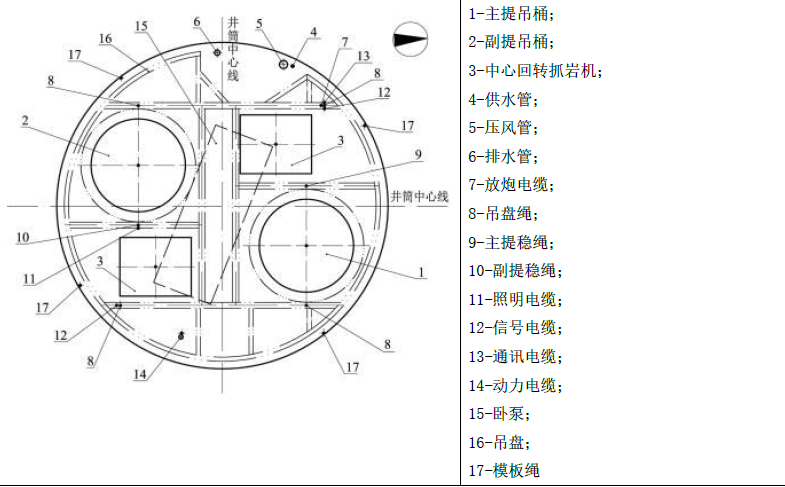

施工单位根据工程条件和相关规定编制了井筒的施工组织设计,井筒施工断面布置如图所示,主要凿井施工设备选型及配置为:Ⅱ型立井凿井钢井架;1 台JKZ-2.8 提升机配2.0m3吊桶和1 台JK-2.5 提升机配1.0m3吊桶提升;1 台FJD-6 伞钻打眼;1 台HZ-4 和1 台HZ-6 中心回转抓岩机装岩。

井筒施工到第二层含水层时,岩帮出现了若干个集中涌水点,累计岩帮涌水量约2m3/h,上部井壁淋水约1.5m3/h,监理要求施工单位进行处理。
问题:
1.施工单位的设备选型及配置存在哪些不合理之处应如何调整
2.指出井筒施工断面布置图中缺少的主要施工设备或设施。
3.指出井筒施工断面设备布置存在的问题,说明理由或给出正确的做法。
4.井筒施工到第二层含水层时,施工单位应额外采取哪些防治水措施以保证混凝土浇筑质量?

正确答案
1.(1)选用2 台单滚筒提升机不合理。应考虑主井临时改绞,至少选用1 台双滚筒提升机。(2)分别配2.0m3和1m3吊桶提升不合理。选配吊桶太小,应根据井筒断面大小选配3~5m3吊桶。(3)选用II 型凿井钢井架不合理。井架太小,应选用Ⅳ型及以上(IV、VG、V)凿井井架。
2.缺少风筒和安全梯。
3.(1)照明电缆与副提稳绳布置一起不妥,影响吊桶滑架运行;
(2)放炮电缆与其他电缆一起悬吊不妥,应单独悬吊;
(3)井筒提升方向布置不正确,应与临时马头门方向一致。
4. 应额外采取截水和导水(引水)措施。
查看解析

相关试题

单选
在矿业工程常用定额分类中,不属于按定额的适用范围分类的是( )。
A 国家定额 B 行业定额 C 预算定额 D 企业定额
查看
单选
开采矿产资源给他人生产、生活造成损失的,应当负责赔偿,并( )。
A 交付罚款 B 停止开采行为 C 采取补救措施 D 进行赔礼道歉
查看
单选
凿岩爆破中,立井掏槽眼一般都以( )为布置中心。
A 辅助眼 B 井筒中心 C 周边眼 D 工作面平面中心
查看
单选
下列井底车场形式中,符合车场两翼进车、回车线绕道可以全部利用主要运输巷道,节省开拓工程量,但是交岔点及弯道多,重列车需在弯道上顶车的是( )车场形式。
A 斜式 B 卧式 C 立式 D 折返式
查看
单选
在水文地质条件复杂的矿区,井筒开凿到底后在井底附近应设置( )。
A 永久性水窝 B 临时排水设施 C 临时变电所 D 永久性清理硐室
查看
单选
地下防水属于二级工程的防水标准是()。
A 不允许渗水,围护结构无湿渍 B 不允许渗水,围护结构可有少量偶见的湿渍 C 有少量漏水点,每昼夜漏水量小于0.5L/m2 D 有漏水点,每昼夜漏水量小于2L/m2
查看
单选
矿业工程环境管理中,施工现场的施工区域应与办公、生活区划分清晰,并有隔离措施,且必须采用封闭围挡,高度不得小于( )m。
A 3.6 B 3.0 C 2.5 D 1.8
查看
单选
矿山地质中,属于黏性土的状态指标的是( )。
A 塑性指数 B 压缩性指数 C 可松性 D 地基变形性
查看
单选
下列关于井巷井口防坠、防砸安全规定的说法,错误的是( )。
A 提升人员时,不得超员 B 开凿竖井时,可不设置防止从井口坠落废石的安全措施 C 提升物料时,不得超过规定的装满系数 D 天井、溜井、漏斗口等处,必须设有标志和照明,并分别设置盖板、护栏及格筛
查看
单选
巷道工程施工时管子道位置一般设在水泵房与变电所连接处,倾角常为( ),内安设排水管路,与副井井筒相连。
A 3°~5° B 10°~15° C 20°~25° D 25°~30°
