分析

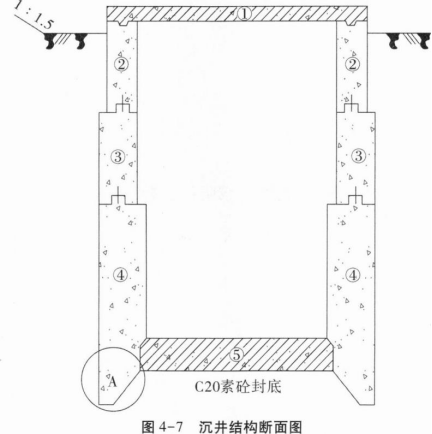

案例题 某公司承建城市污水处理厂工程,包括新建一座圆形泵站,采用钢筋混凝土沉井法施工。沉井无底梁及支撑梁,内径7.9m,分三节预制下沉。沉井结构断面图如图4—7所示。

施工单位项目部根据设计图纸和现场实际情况编制了施工方案,包括如下内容:
(1)采用排水下沉和干封底法施工。
(2)安排专人负责沉井下沉过程中的监控测量工作。
施工过程中,发生了如下事件:
事件1:施工单位按施工方案要求开挖基坑,整平原地面后铺设砂垫层和垫木,制作第一节沉井。随着沉井入土深度增加,井壁侧面阻力不断增加,沉井难以下沉,项目部采用阶梯形式外壁减阻助沉。
事件2:沉井下沉至设计标高后,施工单位采取全断面封底混凝土一次性连续浇筑。封底混凝土浇筑完成后,封填泄水井,进行底板浇筑。
问题:
1.指出图4—7中A部位名称及作用。
2.用图示数字标号和箭头写出各结构部位施工的先后顺序。
3.事件1中除采用的阶梯形式外壁减阻措施外,还可以采取哪些助沉措施?
4.事件2中,施工单位的做法有无不妥之处?说明理由。
5.请写出沉井下沉过程中的监控测量项目。

正确答案
1.(1)A部位是刃脚。
(2)作用是使井筒下沉时减少井壁下端切土的阻力,便于操作人员挖掘靠近沉井刃脚外壁的土体。
2.各结构部位施工的先后顺序是:④→③→②→⑤→①。
3.本工程还可采取的助沉措施:
(1)触变泥浆套减阻助沉。
(2)空气幕减阻助沉。
(3)接高井筒助沉(预制两节下沉一节)。
4.施工单位“封填混凝土浇筑完成后,封填泄水井,进行底板浇筑”的做法不妥。
理由:因为沉井干封底施工,应待底板混凝土强度达到设计强度等级且满足抗浮要求时,方可封填泄水井,停止降水。
5.标高、轴线位移、结构变形观测、裂缝观测。
查看解析

相关试题

单选
下列方法中属于管道更新的工艺是( )。
A 穿插法 B 喷涂法 C 破管顶进 D 缩径内衬法
查看
单选
对桥梁的一般性损坏,进行修复恢复到设计标准的工程属于( )工程。
A 保养 B 小修 C 中修 D 加固
查看
单选
不适用于地下水位以下的钻机类型是( )。
A 正循环回旋钻 B 冲击钻 C 旋挖钻 D 长螺旋钻机
查看
单选
确定悬臂浇筑段前端标高时应考虑的因素中不包括( )。
A 挂篮前端的垂直变形值 B 预拱度设置 C 施工中未浇筑段的设计标高 D 温度影响
查看
单选
热拌沥青混合材料按( )分为密级配、半开级配和开级配三大类。
A 沥青掺量 B 颗粒粒径 C 空隙率 D 密度
查看
单选
采用悬臂浇筑法施工多跨预应力混凝土连续梁时,正确的浇筑顺序是( )。
A 0号块→主梁节段→边跨合龙段→中跨合龙段 B 0号块→主梁节段→中跨合龙段→边跨合龙段 C 主梁节段→0号块→边跨合龙段→中跨合龙段 D 主梁节段→0号块→中跨合龙段→边跨合龙段
查看
单选
安装钢梁时,工地焊缝连接的焊接顺序在无设计要求时,宜为( )对称进行。
A 纵向从跨中向两端、横向从两侧向中线 B 纵向从两端向跨中、横向从中线向两侧 C 纵向从跨中向两端、横向从中线向两侧 D 横向从两端向跨中、纵向从中线向两侧
查看
单选
设置内支撑的基坑围护结构,挡土的应力传递路径是( )。
A 围护墙→支撑→围檩 B 支撑→围檩→围护墙 C 围护墙→围檩→支撑 D 围檩→支撑→围护墙
查看
单选
下列真空井点布设要求,说法错误的是( )。
A 降水系统平面布置应根据工程的平面形状、降水深度等确定 B 条状降水工程,两端应外延长度为条状降水井点围合区域宽度的1~2 倍 C 井点间距宜为0.8~2.0m D 当真空井点孔口至设计降水水位的深度大于6.0m 且场地条件允许时,可采用多级真空井点降水,多级井点上下级高差宜取3m
查看
单选
关于泥质防水层施工的说法,错误的是( )。
A 泥质防水层施工技术的核心是掺加膨润土的拌合土层施工技术 B 含水量最大偏差不宜超过2% C 振动压路机碾压控制在4~6遍 D 在拌合土摊铺碾压后应进行压实度试验和平整度试验
查看
刷题小程序
市政公用工程管理与实务题库小程序
