1.钢拱架设计间距0.6m,每循环进尺2 榀拱架,每天两个循环作业。每个施工面每天进尺为0.6×2×2=2.4m;
隧道总长为98824-97840=984m;相对开挖两开挖面距离2 倍洞跨且不小于10m 时,一端应停止掘进。
所以贯通最短工期T=(984-12×2)÷(2.4×2)+(12×2)÷2.4=210 天。

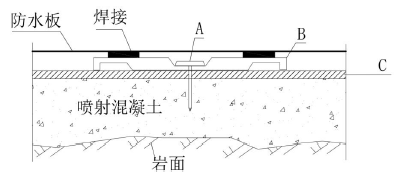

2.A.暗钉;B.暗钉圈/热塑性圆垫圈;C.缓冲层/无纺布。
3.防止拱架下沉措施:①连接板处增设垫板/槽钢;②拱脚处打设锁脚锚管,并及时注浆。
监控量测点布设位置:拱顶、两侧拱腰、两侧拱脚。
4.双缝热熔焊接;充气试验(气压试验);
合格标准:气压0.15MPa 经3min 其下降值≤20%。
5.雷达探测。
