案例题 某公司中标新建水厂清水池工程。现浇清水池内部规格 120× 30× 4.8m(长×宽×高),清水池底板厚 0.8m,顶板厚 0.6m,侧墙 0.4m。水池侧墙采用滑模施工,顶板采用满堂支架法。水池采用自防水混凝土,标号 C50(混凝土容重γ=25kN/m3)。

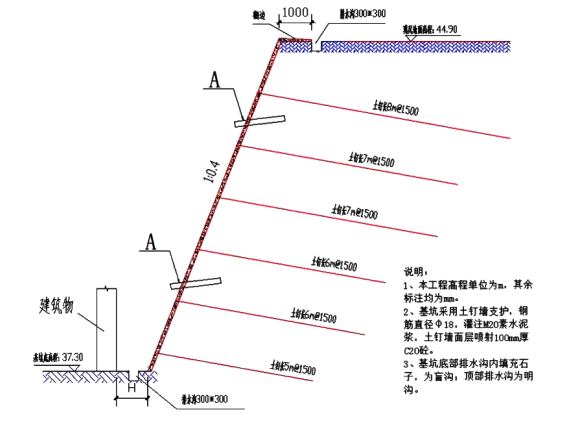

地质资料显示,地下水位位于地表以下 15m。依据开挖方案,在清水池基坑的北侧采用土钉墙支护措施,土钉墙面板喷射 100mm 厚 C20 混凝土,土钉墙边坡的整体长度 120m,断面图如下图所示。
面板混凝土喷射施工过程中,采用分两层进行喷射,为保证两层混凝土衔接紧密,项目部要求在下层混凝土终凝前喷射完上层混凝土,且要求喷射混凝土的顺序自上而下进行。

【问题】
1.根据背景资料,哪些危大工程专项施工方案需要组织专家论证?说明理由。
2.指出图中 A 的名称,简述其在土钉墙当中的作用。
3.图中 H 的最小距离应该是多少 m?
4.混凝土喷射是否有不妥之处,请改正。
5.就本图中,基坑顶部除了坡顶硬化与排水沟以外,还缺少那些必须要的设施?

正确答案
1. 基坑开挖、土钉墙支护,模板支撑工程的专项施工方案需要组织专家论证。
理由:基坑开挖深度 44.9-37.3=7.6m>5m,所以需要进行专家论证。
支架顶模板承受的施工总荷载 Q=25KN/m3×0.6m=15KN/㎡,加上模板重量、施工中人和机械等动荷载,顶模板施工总荷载>15KN/m2,所以需要进行专家论证。
2.A 为排水管(泄水孔),作用是将土钉墙后背土体当中的水排除,减少土钉墙后背土体对面板的破坏。
3.(1)图中 H 的最小距离应该是 1m,因为排水沟布置需要在建筑基础边 0.4m 以外,沟边缘距离边坡坡脚应不小于 0.3m,排水沟本身要求 0.3m,所以 H 不应小于 1m。
4.(1)不妥之处:项目部要求在下层混凝土终凝前将上层混凝土喷射完毕,正确做法:分层喷射混凝土时,应在前一层混凝土终凝后进行;
(2)不妥之处:混凝土喷射顺序自上而下,正确做法:应该是喷射混凝土由下而上进行。
5.缺少防护栏杆、密目式安全网或工具式栏板、安全警示标志、夜间灯光示警标志;防雨棚、挡水墙。
查看解析

相关试题

单选
关于电子工程施工招标的说法,错误的是( )。
A 投标单位可以网上下载招标文件 B 招标单位不需要组织现场踏勘 C 投标单位在网上提交投标文件 D 投标单位不需要提交投标保证金
查看
单选
关于桥梁计算跨径的说法,正确的是()。
A 桥跨结构相邻两个支座中心之间的距离 B 相邻两个桥墩(或桥台)之间的净距 C 拱式桥的两相邻拱脚截面最低点之间的水平距离 D 多孔桥梁中各孔净跨径的总和
查看
单选
承插型盘扣式钢管作业脚手架高宽比大于()时,应设置抛撑或缆风绳等抗倾覆措施。
A 2 B 3 C 4 D 5
查看
单选
当室外燃气钢管的设计输气压力为0.1MPa时,其强度试验的试验压力应为( ),采用的试验介质为( )。
A 0.4MPa,清洁水 B 0.15MPa,清洁水 C 0.15MPa,空气或惰性气体 D 0.4MPa,空气或惰性气体
查看
单选
连接城市各主要分区,以交通功能为主的道路是( )。
A 支路 B 快速路 C 主干路 D 次干路
查看
单选
关于挖方路基施工要点的说法,错误的有( )。
A A.当路基设计标高低于原地面标高时,需要挖土成型 B B.挖土时应自上向下分层开挖,严禁掏洞开挖 C C.碾压应自路中间向两边进行 D D.过街雨水支管沟槽及检查井周围应用石灰土或石灰粉煤灰砂砾填实
查看
单选
TBM 法隧道施工使用开敞式掘进机时,一般采用( )衬砌。
A 现浇钢筋混凝土 B 预制装配式 C 圆形管片 D 复合式
查看
单选
设计强度为C50的预应力混凝土连续梁张拉时,混凝土强度最低应达到()MPa。
A 35.0 B 37.5 C 40.0 D 45.0
查看
单选
采用集水明排施工时集水井位置应低于排水沟底()m以上。
A 0.3 B 0.4 C 0.5 D 0.6
查看
单选
热动力疏水阀应安装在()管道上。
A 热水 B 排潮 C 蒸汽 D 凝结水
查看
