分析

案例题 某水利枢纽工程由混凝土重力坝、溢洪道和坝后式厂房等组成。发包人与承包人签订了混凝土重力坝施工合同。合同约定的节点工期要求:①2005年12月1日进场准备(指“四通一平”);②围堰填筑及基坑排水在2006年11月1日开始;③围堰拆除及蓄水在2009年6月1日前结束。施工项目部技术人员根据资源配置的基本条件编制了重力坝网络进度计划,其工作逻辑关系及持续时间如下表所示。

注:①重力坝混凝土总工程量为430万m3;②每月按30天计。
施工过程中发生如下事件:

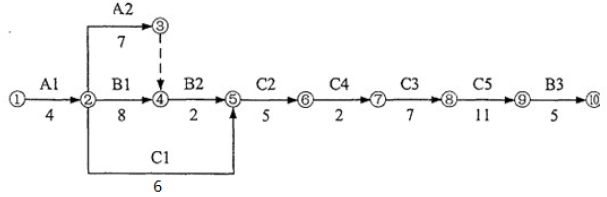

事件一:技术人员根据上表绘制的初始网络进度计划如下图所示。项目部技术负责人审核时发现,网络进度计划工作逻辑关系及持续时间表中的工作逻辑关系及持续时间正确合理,初始网络进度计划图中部分逻辑关系有错,且不能满足节点工期要求。技术人员根据审核意见重新编制了符合要求的进度计划,并上报得到批准。

事件二:由于未能及时提供场地,C1工作于2006年7月10日开始,承包人按监理人的要求采取了赶工措施,经170天完成任务,赶工费用2万元,承包人据此提出了赶工费和工期的索赔要求。
事件三:坝体混凝土浇筑初期,因对已完成混凝土质量有疑问,监理人要求承包人对已完成混凝土进行钻孔重新检验,由此增加费用4万元,承包人提出了索赔要求。
事件四:重力坝混凝土浇筑,至2008年6月30日累计完成工程量为300万m3。现场混凝土制备、运输、浇筑能力为22万m3/月。
【问题】
1.按照费用增加最小原则,绘制符合要求的网络进度计划图,并计算增加的费用。
2.根据事件二,分析承包人提出的索赔要求的合理性。
3.根据事件三,分析说明承包人是否应该获得增加费用4万元的索赔。
4.根据事件四,判断重力坝的混凝土浇筑能否按期完成,并说明理由。
5.指出“四通一平”具体内容。

正确答案
1.(1)符合要求的网络进度计划图如下图所示。

(2)增加的费用=10+25=35(万元)。
2.(1)赶工费索赔要求合理。因未及时提供场地属发包人责任,且承包人是按监理人要求采取的赶工措施。
(2)工期索赔要求不合理。由网络进度计划图可知,C1工作延迟应该在2007年1月1日前完工,而实际上C1工作从2006年7月10日开始,经过170天完成任务,于2006年12月29日完工,不影响工期,故工期索赔要求不合理。
3.钻孔重新检验,如果检验结果合格,就可以索赔;如果检验结果不合格,则不能索赔。
4.(1)重力坝的混凝土浇筑能按期完成。
(2)截至到2008年6月30日,重力坝的混凝土工程量剩余430-300=130(万m3)。
按计划C5工作应于2008.12.30日完成。截至到2008年6月30日,C5工作剩余工作时间为6个月。可完成混凝土浇筑量=22×6=132(万m3)>130(万m3)。故能按期完成。
5.“四通一平”指的是通车、通水、通电、通信、平整场地。
查看解析

相关试题

单选
工程中需要反滤功能时,可采用()做为反滤材料。
A 土工织物 B 土工膜 C 复合土工膜 D 土工格室
查看
单选
用作护坡及排水棱体的块石料,块体尺寸要求较高,且数量一般不大,多用()开采。
A 洞室爆破法 B 预裂爆破法 C 深孔爆破法 D 浅孔爆破法
查看
单选
总监理工程师可书面授权副总监理工程师或监理工程师履行其部分职责,下列属于其授权范围的是()。
A 主持编制监理规划 B 签发施工图纸 C 签署工程项目施工质量等级评定意见 D 组织审核承包人提交的质量保证体系文件
查看
单选
两次独立测同一工程填筑工程量,其测算体积之较差,在小于该体积的()%时,可取中数作为最后值。
A 3 B 5 C 7 D 9
查看
单选
下列关于临时设施要求内容,错误的是()。
A 砂石料加工处理能力为1000t/h的系统规模为特大型 B 降低混凝土出机口温度可采用对粗集料进行预冷 C 混凝土运输系统转运混凝土时,混凝土自由跌落高度不大于2m D 混凝土生产系统生产规模有特大型、大型、中型、小型
查看
单选
对于帷幕灌浆,优先采用()
A 循环式灌浆 B 分段灌浆 C 纯压式灌浆 D 全孔一次灌浆
查看
单选
拦洪库容为2700万m3的混凝土面板堆石坝在施工期的洪水标准为()。
A 20~10年 B 50~20年 C 100~50年 D 200~100年
查看
单选
岩基建基面以上留有一定厚度的基础保护层采取分层开挖,当第二层开挖时,对于较完整的岩体,爆破孔孔底距水平建基面不宜小于()m。
A 1.5 B 0.7 C 0.5 D 0.2
查看
单选
下列关于水利水电工程施工工厂设施的说法,正确的是()。
A 混凝土生产系统设计生产能力为200m3/h的规模为中型 B 混凝土拌合料预冷可通过预冷水泥的方式降低温度 C 施工供电系统中对泄洪设施供电属于一类负荷 D 施工现场各种材料的储存量需按照高峰月材料总需要量、月工作天数、需要材料的储存天数和不均匀系数确定
查看
单选
根据《水利水电工程标准施工招标文件》,履约担保的退还时间为()。
A 合同完工证书颁发后的28天内 B 质量保修期满30个工作日 C 合同完工证书颁发后的14天内 D 质量保修期满7个工作日
查看
刷题小程序
水利水电工程管理与实务题库小程序
