1.(1)背景资料中基坑降水方案不可行。
理由:本工程的基地处于黏性土地层,渗透系数小,且边坡不稳,易产生流土、流砂、管涌等现象,不宜采用管井降水方案。
(2)合适的降水方案是轻型井点降水。
(3)基坑降水的目的主要有:增加边坡的稳定性;对于细砂和粉砂土层的边坡,防止流砂和管涌的发生;对下卧承压含水层的黏性土基坑,防止基坑底部隆起;保持基坑土体干燥,方便施工。
2.(1)施工单位除检查混凝土裂缝外,还需要检查混凝土蜂窝、麻面、错台和模板走样等质量问题。
3.(1)标准坍落度筒的尺寸上口为100mm、下口为200mm、高为300mm

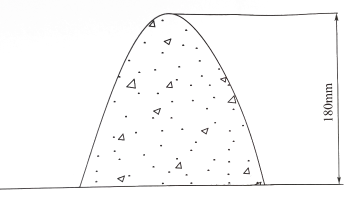

(2)测定过程:将坍落度桶灌入混凝土后捣实,然后拔起桶,混凝土因自重产生坍落现象。用桶高减去坍落后混凝土最高点的高度,其差值为坍落度。
(3)混凝土坍落度=300-180=120mm。
4.(1)水闸混凝土施工的总原则:以闸室为中心,按照“先深后浅、先重后轻、先高后矮、先主后次”。
(2)闸室施工内容的正确排序:基坑开挖、闸底板垫层混凝土、闸底板混凝土、闸墩混凝土、底槛及导轨等埋件安装、门槽二期混凝土、闸门安装及调试、闸上公路桥。
5.(1)不妥
改正:现浇混凝土的模板费用,包含在《工程量清单》相应混凝土或钢筋混凝土项目有效工程量的每立方米工程单价中,发包人不另行计量和支付。
(2)不妥
改正:钢筋按施工图纸所示钢筋强度等级、直径和长度计算的有效重量以吨为单位计量。
(4)不妥
改正:不可预见地质原因超挖引起的超填工程量所发生的费用,由发包人按《工程量清单》相应项目或变更项目的每立方米工程单价支付。
