2024教材P215-217
【第1问】
1-1、不妥一:“施工进度总计划在项目经理领导下编制”不妥;应该由甲公司(总承包施工单位)技术负责人负责编制。应该是施工总进度计划一般在总承包企业的总工程师领导下进行编制。
不妥二:社区活动中心开工后不妥;应该是社区活动中心开工前。
不妥三:专业工程师编制社区活动中心施工进度计划不妥;应该由项目经理组织,在项目技术负责人领导下进行编制。
1-2、编制说明的内容还包括:假设条件,指标说明,实施重点和难点,风险估计及应对措施等。
【第2问】

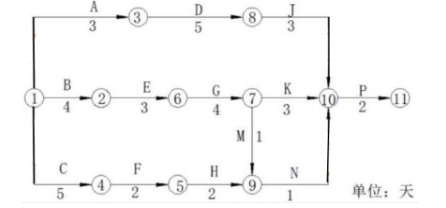

2-1、变化的逻辑关系:④→⑥;⑦→⑧
2-2、4+3+4+3+2=16天,关键线路:B→E→G→J→P和B→E→G→K→P
【第3问】
当实际进度与计划进度发生偏差时,并没有影响实际进度,在分析原因的基础上应采取以下措施:
(1)制订保证总工期不突破的对策措施;
(2)调整相应的施工计划,并组织协调相应的配套设施和保障措施。
【第4问】
4-1、主体结构混凝土子分部的分项工程包括:模板,钢筋,混凝土,预应力,现浇结构,装配式结构。
4-2、混凝土结构实体检验项目还包括:混凝土强度、结构位置及尺寸偏差以及合同约定项目;必要时可检验其他项目。
