案例题 某工程项目,地上15~18层,地下2层,钢筋混凝土剪力墙结构,总建筑面积57000m2。施工单位中标后成立项目经理部组织施工。

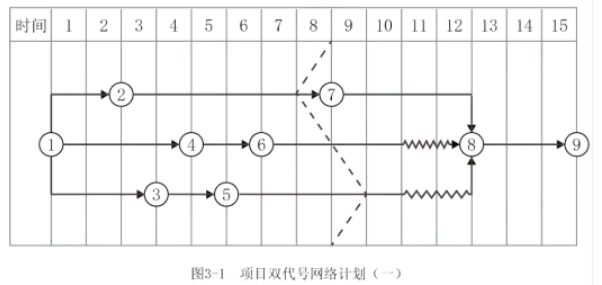

项目经理部计划施工组织方式采用流水施工,根据劳动力储备和工程结构特点确定流水施工的工艺参数、时间参数和空间参数,如空间参数中的施工段、施工层划分等,合理配置了组织和资源,编制项目双代号网络计划如图3-1。

项目经理部上报了施工组织设计,其中:施工总平面图设计要点包括了设置大门,布置塔吊、施工升降机,布置临时房屋、水、电和其他动力设施等。布置施工升降机时,考虑了导轨架的附墙位置和距离等现场条件和因素。公司技术部门在审核时指出施工总平面图设计要点不全,施工升降机布置条件和因素考虑不足,要求补充完善。

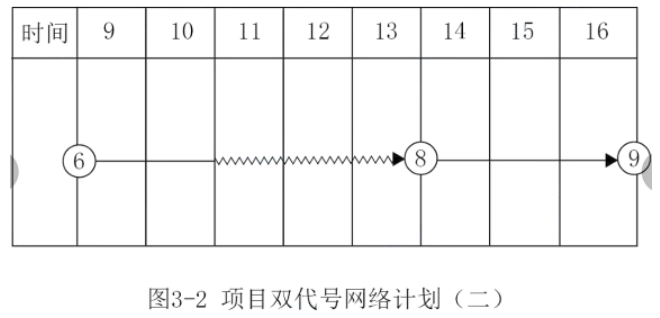

项目经理部在工程施工到第8月底时 ,对施工进度进行了检查 ,工程进展状态如图3-1中前锋线所示。工程部门根据检查分析情况 ,调整措施后重新绘制了从第9月开始到工程结束的双代号网络计划 ,部分内容如图3-2。

主体结构完成后,项目部为结构验收做了以下准备工作;
(1)将所有模板拆除并清理干净;
(2)工程技术资料整理、整改完成;
(3)完成了合同图纸和洽商所有内容;
(4)各类管道预埋完成,位置尺寸准确,相应测试完成;
(5)各类整改通知已完成,并形成整改报告。
项目部认为达到了验收条件,向监理单位申请组织结构验收,并决定由项目技术负责人、相关部门经理和工长参加。监理工程师认为存在验收条件不具备、参与验收人员不全等问题,要求完善验收条件。
【问题】
1、工程施工组织方式有哪些?组织流水施工时,应考虑的工艺参数和时间参数分别包括哪些内容?
2、施工总平面布置图设计要点还有哪些?布置施工升降机时,应考虑的条件和因素还有哪些?
3、根据图3-1中进度前锋线分析第8月底工程的实际进展情况
4、在答题纸上绘制(可以手绘)正确的从第9月开始到工程结束的双代号网络计划图(图3-2)。
5、主体结构验收工程实体还应具备哪些条件?施工单位应参与结构验收的人员还有哪些?

正确答案
2024教材P261
【第1问】
1-1工程施工组织实施的方式分三种:依次施工、平行施工、流水施工。
1-2工艺参数:施工过程、流水强度
时间参数:流水节拍、流水步距、施工工期
【第2问】
2-1设计要点还有:引入场外道路、布置仓库堆场、布置加工厂、布置场内临时运输道路。
2-2应考虑的条件和因素还有:布置施工升降机时,应考虑地基承载力、地基平整度、周边排水、导轨架的附墙位置和距离、楼层平台通道、出入口防护门以及升降机周边的防护围栏等。
【第3问】
②→⑦进度延误一个月;⑥→⑧进度正常;⑤→⑧进度提前1个月。总工期延误1个月。

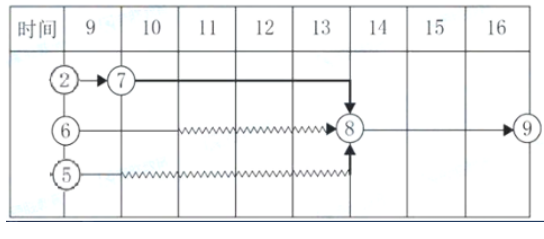

【第4问】

【第5问】
5-1主体结构验收实体还需具备的条件:
①墙面上的施工孔洞按规定镶堵密实,并作隐蔽工程验收记录。
②楼层标高控线应清楚弹出墨线,并做醒目标志;
③主体分部工程验收前,可完成样板间或样板单元的室内粉刷;
5-2还需参加的人员:施工单位项目负责人、施工单位技术、质量部门负责人。
查看解析

相关试题

单选
属于工业建筑的是( )。
A 宿舍 B 办公楼 C 仓库 D 医院
查看
单选
预应力楼盖的预应力筋张拉顺序是( ) 。
A 主梁→次梁→板 B 板→次梁→主梁 C 次梁→主梁→板 D 次梁→板→主梁
查看
单选
混凝土预制柱适宜的安装顺序是( )。
A 角柱→边柱→中柱 B 角柱→中柱→边柱 C 边柱→中柱→角柱 D 边柱→角柱→中柱
查看
单选
民用建筑工程室内装修所用水性涂料必须检测合格的项目是()。
A 苯+VOC B 甲苯+游离甲醛 C 游离甲醛+VOC D 游离甲苯二异氰酸酯(TDI)
查看
单选
影响悬臂梁端部位移最大的因素是()。
A 荷载 B 材料性能 C 构件的截面 D 构件的跨度
查看
单选
对HRB400E钢筋的要求,正确的是()。
A 极限强度标准值不小于400MPa B 实测抗拉强度与实测屈服强度之比不大于1.25 C 实测屈服强度与屈服强度标准值之比不大于1.3 D 最大力总伸长率不小于7%
查看
单选
粉煤灰水泥主要特征是( )。
A 水化热较小 B 抗冻性好 C 干缩性较大 D 早期强度高
查看
单选
通过对钢化玻璃进行均质处理可以( )。
A 降低自爆率 B 提高透明度 C 改变光学性能 D 增加弹性
查看
单选
反应土体抵抗剪切破坏极限强度的指标是( )。
A 内摩擦角 B 内聚力 C 粘聚力 D 土的可松性
查看
单选
土钉墙施工要求正确的是( )。
A 超前支护,严禁超挖 B 全部完成后抽查土钉抗拔力 C 同一分段喷射混凝土自上而下进行 D 成孔注浆型钢筋土钉采用一次注浆工艺
查看
