案例题 某施工单位承建了长度为12.2km的高速公路路基工程,其中,K7+370一K7+740通过滑坡体前缘,滑坡体长约370m,宽约650m,厚14.1~28.5m,属于大型滑坡。路线在滑坡体前缘以挖方路基的形式穿过。
施工图设计处理挖方路段右侧的滑坡段采用抗滑桩板墙进行加固,抗滑桩为钢筋混凝土悬臂桩,桩截面尺寸为2.0m×3.0m.桩长22m~30m,桩间距5.0m。抗滑桩内侧设桩板挡土墙,抗滑桩采用钢筋混凝土现浇,板采用钢筋混凝土预制安装,长4.8m、高0.5m、厚0.4m。路基横断面如图6所示。

施工过程中发生了如下事件:
事件1:施工单位在施工现场临时用电管理做法如下:
①根据现场用电设备情况等由项目总工组织编制了施工现场临时用电组织设计:
②采用三级配电系统与二级保护系统;
③停电操作顺序严格按照总配电箱一分配电箱一开关箱的顺序进行;
④坚持“一机、一闸、一漏、一箱”的管理措施。

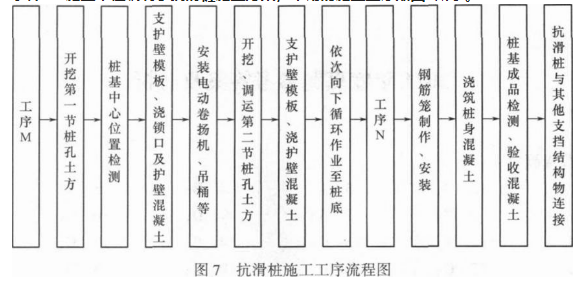

事件2:施工单位编制了抗滑桩施工方案,采用的施工工序如图7所示。

桩孔开挖采用人工开挖,要求分节开挖。逐节支护。围岩较松软、破碎或有水时,分节应适当缩短。分节处应错开土石层变化和滑床面处。桩孔采用锁口及护壁进行支撑,第一节锁口段护壁高1.5m,其上面0.8m高度范围内护壁厚50cm,高出地面30cm。锁口以下每开挖1.0m浇筑护壁直至孔底:锁Vl及护壁均采用钢筋混凝土浇筑。开挖过程中,应经常检查桩孔平面位置等,如有偏差应及时纠正。施工方案编制后,技术管理部门组织审核了施工方案,施工单位还组织召开了专家论证会。
事件3:在全线开工前,由建设单位负责组织进行了路堑高边坡工程等施工安全总体风险评估,评估方法采用专家调查评估法,并形成了总体风险评估报告,K7+370~K7+740高边坡路段风险等级达到Ⅳ级。
问题:

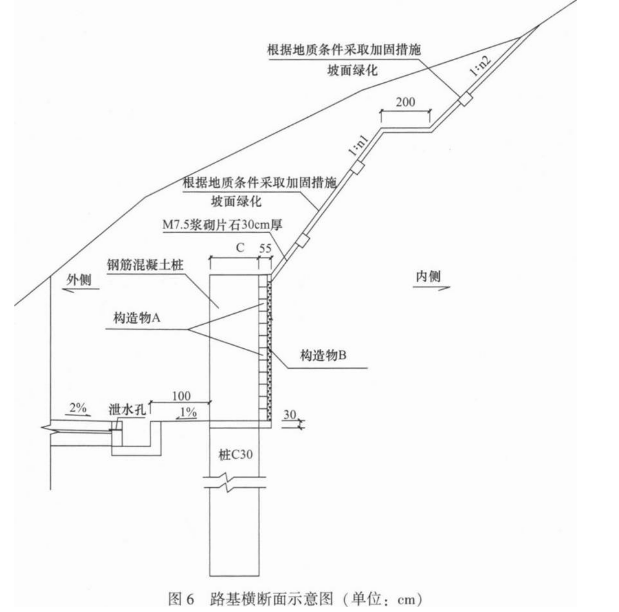

1.图6中,构造物A与构造物8的名称分别是什么?C值为多少?
2.逐条判断事件1中的做法是否正确?若不正确写出正确做法。
3.写出图7中工序M、工序N的内容。
4.针对该抗滑桩的桩孔开挖,写出在背景资料中未提及但需配置的3种施工机械。桩孔开挖过程中,为保证开挖精度,还应经常检查哪些项目?
5.补充事件2中锁口在桩孔施工中的3个主要作用。
6.事件3中,总体风险评估方法还可以采用何种方法?K7+370~K7+740高边坡路段还应在何时进行何种风险评估?该评估工作费用应在项目何种费用中列支?

正确答案
2024教材P36-42
1.构造物A的名称:钢筋混凝土挡土板,
构造物B的名称:反滤层。
C值为300cm。
2.逐条判断事件1中的做法正确与否及正确做法:
①错误。正确做法:施工单位根据现场用电设备情况等由电气工程技术人员(或电气工程师)组织编制了施工现场临时用电组织设计。
②正确。
③错误。正确做法:停电操作顺序严格按照开关箱一分配电箱一总配电箱的操作顺序。
④正确。
3.工序M的内容:测量定位(或测量放线,或施工准备)。
工序N的内容:检查验收桩孔。
4.针对该抗滑桩的桩孔开挖,在背景资料中未提及但需配置的施工机械:水磨钻(或风镐、风钻)、送风机、水泵、空气压缩机。
桩孔开挖过程中,为保证开挖精度,还应经常检查桩孔尺寸、竖轴线倾斜情况(或垂直度)。
5.事件2中锁口在桩孔施工中的3个主要作用:
(1)防止桩孔井口变形(或沉降,或稳定孔口);
(2)防止杂物掉入井内;
(3)防止地表水流入井内。
6.事件3中,总体风险评估方法还可以采用指标体系法。K7+370~K7+740高边坡路段还应在路堑边坡分项工程开工前进行专项风险评估。该评估工作费用应在项目安全生产费用中列支。
查看解析

相关试题

单选
可用于排除地下水的排水设施是()。
A 仰斜式排水孔 B 拦水带 C 跌水 D 急流槽
查看
单选
关于热拌沥青混合料摊铺的说法,正确的是()。
A 中、表面层采用走线法施工 B 摊铺机均匀行驶,行走速度和拌合站产量相匹配 C 在摊铺过程中,定时检查高程及摊铺厚度,时间间隔不超过1h D 应采用摊铺机施工,任何部位均不可采用人工摊铺
查看
单选
下列隧道超前地质预报方法中,属于物理勘探法的是()。
A 地质调查法 B 超前导洞法 C 地质雷达法 D 水力联系观测法
查看
单选
公路工程施工成本管理包括:①成本预测;②成本核算;③成本计划;④成本考核;⑤成本分析;⑥成本控制。正确的流程是()。
A ①③⑥⑤②④ B ①⑥③⑤②④ C ①⑥③④②⑤ D ①③⑥②⑤④
查看
单选
某山区公路,K2+300~K2+800为路堑,路线纵坡为0.3%,两端地面纵坡较小,边坡最大高度为28m,该路堑开挖宜采用()。
A 通道纵挖法 B 多层横向全宽挖掘法 C 单层横向全宽挖掘法 D 分段纵挖法
查看
单选
路堑施工时,对于路面部分一般情况下应开挖至()设计标高。
A 路基 B 路面顶面 C 路床顶面 D 上路堤顶面
查看
单选
水泥混凝土路面施工时,模板拆除应在混凝土()不小于8.0MPa方可进行。
A 抗压强度 B 抗拉强度 C 抗剪强度 D 弯拉强度
查看
单选
下列流水参数中,属于工艺参数的是()。
A 施工段 B 流水步距 C 流水强度 D 组织间歇
查看
单选
关于土石路堤填筑的说法,正确的是()。
A 土石路堤可采取倾填方式 B 土石路堤应分层填筑,分层压实 C 土石路堤宜用推土机铺填,松铺厚度不用限制 D 土石混合料可直接填筑至路床设计标高
查看
单选
预应力筋下料时应采用()。
A 切断机切断 B 电弧切割 C 乙炔一氧气切割 D 拉伸机拉断
查看
