2024教材P153-163
1.①需要编制水中钻孔桩施工专项技术方案、围堰专项施工方案、水下灌注混凝土专项施工方案、围堰排水专项施工方案、大型临时工程施工方案、水上作业平台施工方案、起重吊装施工方案。
②A为各部门负责人;B为全体技术人员
2.因人工挖孔桩作业条件差、劳动强度大、安全隐患大,属于限制使用类型工艺。
3.C为水密承压试验;D为接头抗拉试验
4.(1)当混凝土堵塞导管时,可采用拔插抖动导管(注意不可将导管口拔出混凝土面) , 也可以在导管上固定附着式振捣器进行振动来疏通导管内的混凝土。
(2)造成堵管的原因:钻孔灌注桩混凝土的坍落度要求在16~22cm,而事件三的混凝土坍落度为26cm,混凝土坍落度太大、和易性差,再加上运输距离过长,会导致导管堵塞。

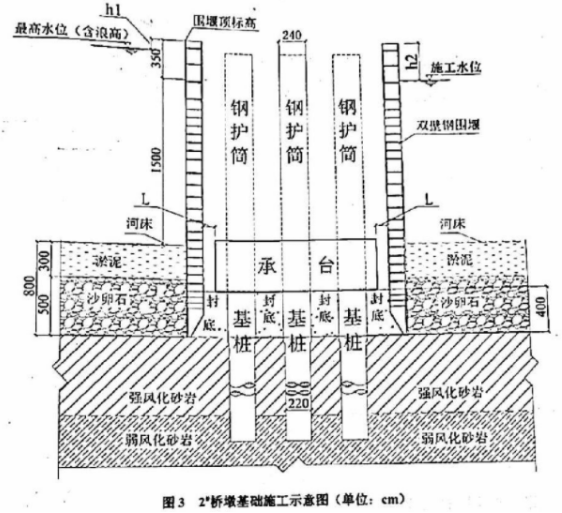

5.h1围堰顶面高程要高出施工期间最高水位(含浪高)0.5~0.7米。
L围堰内边缘与承台边缘的水平距离大于等于1米。
(2)渗漏原因:
①封底混凝土厚度计算错误,厚度不够
②封底混凝土与围堰内侧密封性不够
③围堰内外侧水位差大,水压高
④围堰刃脚处于砂卵石中,砂卵石透水性大
(3)封底混凝土厚度计算重点还应考虑浮力和封底混凝土自身强度因素。
