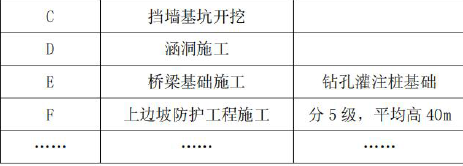

案例题 某二级公路的主要工序见下表:

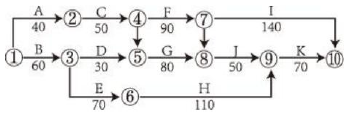

施工单位编制了如下图网络计划:


施工中发生了如下事件:
事件 1:由于施工单位设备故障,导致 C工作中断 4d。
事件 2:由于百年一遇的冰雪灾害,导致 D 工作晚开工 15d。事件3:由于图纸晚到,导致E 工作停工 10d。针对上述事件中的暂停施工,施工单位在合同规定时间内向监理提出了延期申请和费用索赔的要求。合同约定,成本损失费为人民币 1.5 万元/d,利润损失费为人民币 0.2 万元/d。
【问题】
1.计算图示网络工期,并指出关键线路。
2.针对背景中的网络计划,分别分析 C、D、E 工作工期索赔和费用索赔的合理性。
3.计算可索赔的费用。
4.结合背景材料,分析施工单位应编制哪些安全生产专项施工方案?

正确答案
1.网络工期为320d。
关键线路为:①→②→④→⑦→⑩(或:A→C→F→I)。
2.事件1 中,由于是施工单位的设备故障,属于施工单位应承担的风险,所以工期和费用索赔不合理。
事件2 中,百年一遇的冰雪灾害属于双方共同的风险,可以考虑工期索赔,而不应有费用索赔。
事件3 中,是由于业主迟交图纸引起的,为业主应承担的风险,可以考虑工期和费用的索赔,但不应考虑利润要求。
3.可索赔的费用为:10×1.5=15 万元。
4.应编写的专项施工方案有:高边坡处理方案,石方爆破方案,挡墙基础施工方案,桥梁中的梁、拱、柱等构件施工方案,钻孔灌注桩基础施工方案,高处作业施工方案,水上水下作业施工方案等。
查看解析

相关试题

单选
可用于各级公路基层和底基层的级配型粒料基层是( )。
A 级配砾石 B 级配碎砾石 C 级配碎石 D 天然砂砾
查看
单选
隧道通风控制系统是根据CO及()检测到的环境及交通量信息等控制风机的运转。
A 温度检测器 B 压力检测器 C 风速风向检测器 D 亮度检测器
查看
单选
在施工过程中应注意洞门端墙与仰坡之间的水沟的沟底至衬砌拱顶外围的高度不应小于()。
A 0.5m B 1.0m C 1.5m D 2.0m
查看
单选
承台混凝土浇筑直接倾卸高度超过 2m,不应通过( )设施下落。
A 串筒 B 滑槽 C 溜管 D 振动溜管
查看
单选
下列关于粒料桩施工方法的表述,错误的是( )。
A 按整平地面→振冲器就位对中→成孔→清孔→关机停水→加料振密→振冲器移位的施工工艺程序进行 B 应配备适用的供水设备,出口水压应为 400~600kPa,流量 20~30m3 /h C 振冲器的功率应与设计的桩间距相适应 D 吊机的起吊能力应大于 10~20t
查看
单选
沥青混合料拌合时,集料的加热温度宜为( )。
A 130℃ B 150℃ C 170℃ D 200℃
查看
单选
在石灰土层中设置的伸缩缝,伸缩缝之间的距离宜为( )。
A 4m B 8m C 12m D 16m
查看
单选
桥梁设计洪水位或计算通航水位至桥跨结构最下缘之间的距离为( )。
A 桥梁建筑高度 B 桥梁高度 C 桥下净空高度 D 桥梁通航高度
查看
单选
对于道路上运输,100m以内的短距离运土宜选用()。
A 装载机 B 推土机 C 拖式铲运机 D 自行式铲运机
查看
单选
工业废渣类作为集料使用时,公称最大粒径应小于等于( )。
A 11.5mm B 21.5mm C 31.5mm D 41.5mm
查看
刷题小程序
公路工程管理与实务题库小程序
