2024教材P141-143
【第一问】

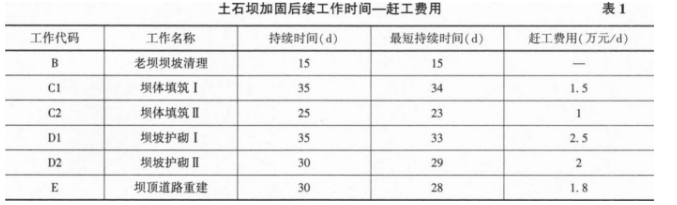

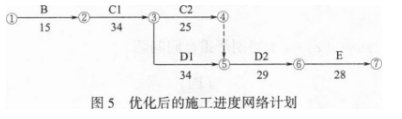

优化后的土石坝加固后续工作的施工进度网络计划如图5所示:

根据表1,工作C1压缩1d,工作D1压缩1d,工作D2压缩1d,工作E压缩2d。则赶工费用=1.5×1(C1)+2.5×1(D1)+2×1(D2)+1.8×2(E)=9.6万元。
【第二问】
综合事件1、2,承包人可向发包人提出补偿金额:9.6+3=12.6万元。
理由:
(1)征地拆迁是发包人义务,由此造成的延期,赶工费用应由发包人承担。
(2)新闸门提前运抵属于发包人违约,保管费应由发包人承担。
【第三问】
除制造厂名和产品名称外,新闸门标志内容还应有:生产许可证标志及编号、制造日期、闸门中心位置和总重量。
【第四问】
除事件3所列核验资料外,承包人还应核验的资料有:(1)闸门出厂合格证。(2)闸门制造验收资料和出厂检验资料。(3)闸门制造竣工图。(4)安装用控制点位置图。
