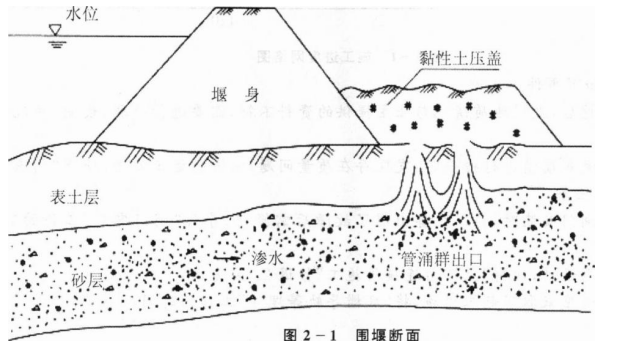

案例题 某水库溢洪道加固工程,控制段共3孔,每孔净宽8.0m。加固方案为:底板顶面增浇20cm厚混凝土,闸墩外包15cm厚混凝土,拆除重建排架、启闭机房、公路桥及下游消能防冲设施。溢洪道加固施工时,在铺盖上游填筑土围堰断流施工,围堰断面如图所示。随着汛期临近,堰前水位不断上升,某天突然发现堰后有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随后上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的溢洪道底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。事故发生后,施工单位按“三不放过原则”,组织有关单位制订处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。

【问题】
1.本工程事故发生前施工单位对管涌群采取的处理措施有何不妥?并简要说明本工程管涌的抢护原则和正确抢护措施。
2.根据《水利工程质量事故处理暂行规定》,水利工程质量事故一般分为哪几类?并指出本工程质量事故类别。
3.根据质量事故类别,指出本工程质量事故处理在方案制订的组织和报批程序方面的不妥之处,并说明正确做法。
4.根据《水利工程质量事故处理暂行规定》,说明背景资料中“三不放过原则”的具体内容。

正确答案
1.本工程事故发生前施工单位对管涌群采取的处理措施的不妥之处:施工单位采用黏性土对管涌群进行封堵。本工程管涌的抢护原则:制止涌水带砂,而留有渗水出路。本工程的正确抢护措施:用透水性较好的砂、石、土工织物、梢料等反滤材料在管涌群出口处进行压盖。2.根据《水利工程质量事故处理暂行规定》。水利工程质量事故一般分为一般质量事故、较大质量事故、重大质量事故、特大质量事故。本工程质量事故类别为较大质量事故。3.根据质量事故类别,本工程质量事故处理在方案制订的组织和报批程序方面的不妥之处:施工单位组织有关单位制订处理方案,报监理机构批准后实施。正确做法:应由项目法人组织有关单位制定处理方案,经上级主管部门审定后实施,报省级水行政主管部门(或流域机构)备案。4.根据《水利工程质量事故处理暂行规定》,“三不放过原则”的具体内容包括:事故原因不查清楚不放过、主要事故责任者和职工未受教育不放过、补救和防范措施不落实不放过。
查看解析

相关试题

单选
粗骨料的最大粒径不应超过钢筋净间距的( )。
A 1/4      B 1/2 C 2/5      D 2/3
查看
单选
固结灌浆工程的质量检查宜采用检测岩体弹性波波速的方法,检测可在灌浆结束( )后进行。
A 3 B 7 C 14 D 28
查看
单选
某2 级土石坝,设计地震烈度为8 度的压实度应为( )。
A 97% B 98% C 100% D 96%
查看
单选
渗透系数k的计算公式为:K=(QL)/(AH),式中H表示( )。
A 通过渗流的土样面积 B 通过渗流的土样高度 C 实测的水头损失 D 实验水压
查看
单选
在渗流作用下,非黏性土土体内的颗粒群同时发生移动的现象称为( )。
A 流土 B 管涌 C 接触冲刷 D 接触流失
查看
单选
根据《水电工程验收管理办法》,水电工程阶段验收不包括( )。
A 工程节流验收 B 工程蓄水验收 C 水轮发电机组启动验收 D 部分工程投入使用验收
查看
单选
在引水压力钢管内部焊接时的照明电源电压不得大于( )V。
A 12 B 36 C 48 D 60
查看
单选
地面潮湿的沟道、池坑及金属容器内工作的照明电压上限为( )V。
A 12 B 24 C 36 D 220
查看
单选
根据《水利工程施工转包违法分包等违法行为认定查处管理行办法》(水建管【2016】420 号),“投标人法定代表人的授权代表人不是投标单位人员”的情形属于( )。
A 转包 B 违法分包 C 出借借用资质 D 其他违法行为
查看
单选
根据《水利工程建设项目勘察(测)设计招标投标管理办法》招标人采用未中标人投标文件中的技术方案,若招标文件规定给予补偿的,招标人应在与中标人签订合同后( )个工作
A 14 B 10 C 7 D 5
查看
