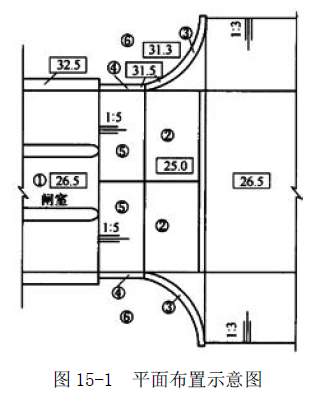

案例题 某水闸共3 孔,闸室每孔净宽8.0m,主要工程内容包括:①闸底板和闸墩,②消力池,③消力池段翼墙,④斜坡段翼墙,⑤斜坡段护底,⑥翼墙后填土等。闸室底板与斜坡段底板混凝土分缝之间设金属止水片。其工程平面布置示意图,如图15-1 所示。

施工单位为检验工程质量,在工地建立了试验室。施工过程中,施工单位有关人员在施工技术负责人的监督下,对闸底板和闸墩等部位的混凝土进行了见证取样,所取试样在工地试验室进行了试验,同时施工单位有关人员在监理单位的监督下,另取一份试件作为平行检测试样,并在工地试验室进行了试验。
分部工程完成后,项目法人主持进行了分部工程验收,并形成“分部工程验收鉴定书”,鉴定书主要内容包括开工完工日期、质量事故及缺陷处理、保留意见等。
【问题】
1.请给出背景材料中主要工程内容的合理施工顺序(工程内容用序号表示)。
2.施工单位在进行闸室底板与斜坡段底板分缝部位的混凝土施工时,应注意哪些事项?
3.分别指出本工程见证取样和平行检测做法的不妥之处,并说明正确做法。
4.分部工程验收主要有哪些单位组成?分部工程验收工作包括哪些内容?

正确答案
1.主要工程内容的合理施工顺序为:①→③→④→⑥→②→⑤。
2.施工单位在进行闸室底板与斜坡段底板分缝部位的混凝土施工时,应注意的事项包括:
(1)在止水片的高程处不得设置施工缝;
(2)浇筑混凝土时不得冲撞止水片;
(3)振捣器不得触及止水片;
(4)嵌固止水片的模板应适当推迟拆模时间。
3.本工程见证取样和平行检测做法的不妥之处及正确做法如下:
不妥之处一:在施工技术负责人的监督下见证取样,试样送工地实验室试验。
正确做法一:见证取样应在监理单位或项目法人的监督下取样;试样送到具有相应资质等级的工程质量检测机构进行试验。
不妥之处二:平行检测由施工单位有关人员取样,送样工地实验室试验。
正确做法二:平行检测应由监理单位在承包人自行检测的同时独立取样,试样送到具有国家规定的资质条件的检测机构进行试验。
4.(1)分部工程验收应由项目法人(或委托监理单位)主持。验收工作组应由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商等单位的代表组成。质量监督机构宜派代表列席大型枢纽工程主要建筑物的分部工程验收会议。
(2)分部工程验收工作包括以下内容:
①检查工程是否达到设计标准或合同约定的要求;
②评定工程施工质量等级;
③对验收中发现的问题提出处理意见。
查看解析

相关试题

单选
混凝土面板堆石坝中面板的主要功能是( )。
A 抗压 B 抗冲 C 抗拉 D 抗渗
查看
单选
下图所示的水流形态示意图属于( )。
A 层流 B 急流 C 紊流 D 缓流
查看
单选
根据《保障农民工工资支付条例》(国务院令第724号),工程完工且未拖欠农民工工资的,施工总承包单位公示( )后,可以申请注销农民工工资专用账户。
A 15日 B 15工作日 C 30日 D 30工作日
查看
单选
对于成桩直径为0.6m 的高压喷射灌浆,施工方法宜采用( )。
A 单管法 B 二管法 C 三管法 D 新三管法
查看
单选
在相同的观测条件下进行观测,如果误差出现的符号和数值大小都不相同,从表面上看没有任何规律,这种误差属于( )。
A 系统误差 B 粗差 C 偶然误差 D 细微偏差
查看
单选
根据《爆破安全规程》GB 6722-2014,裸露药包爆破法破大块时,爆破飞石对人员的安全运行距离最小值为( )m。
A 100 B 200 C 300 D 400
查看
单选
建基面开挖时,对于完整和坚硬的岩体,其H/D一般为( )。
A 10 B 15 C 20 D 25
查看
单选
通过埋设管路或其他方式将浆液灌入混凝土坝体的接缝,以改善传力条件、增强坝体整体性的灌浆,称为( )。
A 帷幕灌浆 B 接触灌浆 C 接缝灌浆 D 固结灌浆
查看
单选
一次拦断河床围堰法的中期导流为( ) 。
A 围堰挡水            B 坝体临时挡水 C 导流泄水建筑物下闸封堵     D 水库开始蓄水
查看
单选
关于施工场地安全标志与安全色,说法错误的是( )。
A 安全标志应设在与安全有关的醒目位置,不应设在可移动的物体上 B 提示目标位置的提示性标志应加方向辅助标志 C 多个安全标志牌设置在一起时,应按警告、禁止、指令、提示类型的顺序从左到右排列从上到下排列 D 多个安全标志牌设置在一起时,应按警告、禁止、指令、提示类型的顺序从下到上排列
查看
刷题小程序
水利水电工程管理与实务题库小程序
