7:背景资料
施工单位根据建设单位要求编制单位工程施工进度计划批准后进行了实施前交底。涉及到的交底人员:项目负责人、计划人员、调度人员作业班组人员及相关物资供应、安全质量管理人员。交底内容包括:施工进度控制重点、各专业的街接时间点、安全技术措施要领和质量目标。项目部据现场实际情况,通过对影响施工质量因素特性进行分析,编制母线槽安装质量方案,并在施工过程中加以实施。

【交底内容:施工进度控制重点(关键线路关键工作)、施工用人力资源和物资供应保障情况、各专业(含分包方)的分工和衔接关系及时间点、安全技术措施要领和单位工程质量目标。】
【问题】
1.单位施工进度计划实施前交底需补充什么内容?
2.母线槽安装质量预控方案主要内容?

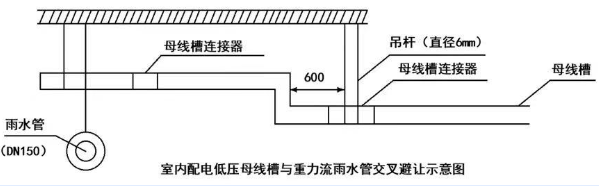

3.图中母线槽安装存在什么质量问题?怎样整改?
4.通电运行前应做什么测试及试验合格要求是什么?

正确答案
1.单位施工进度计划实施前交底需补充:施工用人力资源和物资供应保障情况、各专业(含分包方)的分工和衔接关系。
2.母线槽安装质量预控方案主要内容;母线槽工房(过程)名称、可能出现的质最问题、提出的质是预控措施三部分。
3.问题一:有一节母线槽没有设置吊架整改一:每节母线槽不得少于1个支架。
问题二:吊杆直径为6mm。
整改二:图中给的是配电母线槽,吊杆直径不小于8mm.
问题三:吊杆设在在连接器处。
整改三:固定点位置不应设置在母线槽的连接处或分接单元处。
4.母线槽通电前,母线槽的全属外壳应与外部保护导体完成连接,且母线绝缘电阻测试和交流工频耐压试验应合格,母线槽绝缘电阻值不应小于0.5MΩ
查看解析

相关试题

单选
下列施工现场环境管理规定中属于环境保护的是()。
A 材料库房保持干燥清洁通风良好 B 施工通道要有必要的照明措施 C 机动车辆不得随意停放或侵占道路 D 有毒废弃物不得作为建筑垃圾外运
查看
单选
下列材料管理工作内容中,属材料使用的是()。
A 分类存放 B 防上丢失 C 定额发料 D 进场验收
查看
单选
机电工程试运行时负责设备单机试运行的单位是()。
A 施工单位 B 建设单位 C 生产厂家 D 监理单位
查看
单选
下列大文件中,属于机电工程项目运行管理记录的是(
A 压缩机单机试运转记录 B 供热管线隐蔽工程程检查记录 C 锅炉安装工程质量验收记录 D 吸收式制汽机组日常维修记录
查看
单选
下列降低施工成本的措施中,属于组织措施的是()
A 成本责任分解 B 控制人工费用 C 应用施工新技术 D 加强质量检验
查看
单选
干式变压器安装后,紧件及防松零件扣检的最小比例是( )
A 5% B 10% C % D 100%
查看
单选
板厚为1.0mm镀锌钢板风管与角钢法兰链接时,采用的是()
A 连续焊接 B 咬口连接 C 间断焊接 D 翻边铆接
查看
单选
电梯自检测运行合格后,负责电梯整机校验和调试的单位是( )
A 工程监理单位 B 电梯制造单位 C 电梯安装单位 D 检验检测机构
查看
单选
分包方编制的超过一定规模的危大方案,组织专家论证的单位是( )
A 建设单位 B 监理单位 C 总包单位 D 分包单位
查看
单选
钢板制的消防水箱进出水管采用连接方式
A 焊接连接 B 法兰连接 C 螺纹连接 D 焊接 连接
查看
刷题小程序
机电工程管理与实务题库小程序
