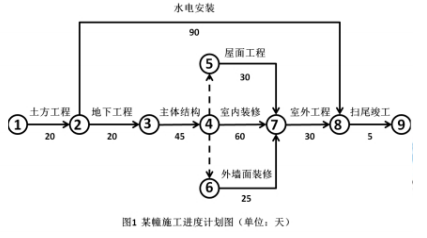

1.工程建设概况、工程施工情况、单位工程进度计划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。

2.依据工期压缩的原则,即优先压缩赶工费增加最少的工作,则
(1)将主体结构施工过程压缩 2 天;
(2)将室内装修施工过程压缩 3 天。
3.不妥之一: 采用普通硅酸盐水泥、自来水、中砂、防水剂等材料拌和,中砂含泥量不得大于3%;
理由: 水泥砂浆应使用硅酸盐水泥、普通硅酸盐水泥或特种水泥。砂宜采用中砂,含泥量不应大于 1%。拌制用水、聚合物乳液、外加剂等的质量要求应符合国家现行标准的有关规定。
不妥之二: 防水层施工前应采用强度等级 M5 的普通砂浆将基层表面的孔洞、缝隙堵塞抹平;
理由: 应采用与防水层防水砂浆相同等级的防水砂浆将基层表面的孔洞、缝隙堵塞抹平;
不妥之三: 防水层施工要求一遍成活;
理由: 防水砂浆宜采用多层抹压法施工。
不妥之四: 保湿养护 7 天;
理由:水泥砂浆防水层至少养护 14 天。
4.(1)项目经理部提出异议,正确。
理由: 民用建筑工程及室内装修工程的室内环境质量验收,应在工程完工至少 7d 以后、工程交付使用前进行。
(2)①当室内环境污染物浓度检测结果不符合规范规定时,应对不符合项目再次加倍抽样检测,并应包括原不合格的同类型房间及原不合格房间;
②当再次检测的结果符合规范规定时,应判定该工程室内环境质量合格。再次加倍抽样检测的结果不符合规范规定时,应查找原因并采取措施进行处理,直至检测合格。
