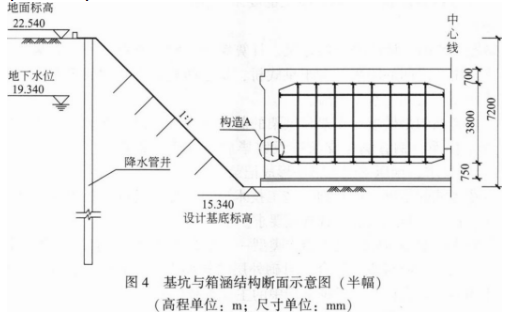

1.写出图4中构造A的名称。并指出其留设位置:
(1)构造A的名称:施工缝(止水钢板、止水带)。
(2)施工缝应留设在结构底板腋角以上不小于200mm处、受剪力和弯矩较小且便于施工的位置。
2.(1)降水应在基坑开挖前提前进行;降水应连续进行;直至工程完成到地下水位线以上500mm(或工程完成、回填完成)方可停止降水。
(2)应将地下水降至基底以下500mm方可施工(地下水位降至标高14.840m以下、保持干槽作业)。
3.危大工程专项施工方案主要内容应补充:施工安全保证措施、施工管理及作业人员配备和分工、验收要求、应急处置措施。
4.下列危大工程专项施工方案需要组织专家论证及理由:
(1)深基坑工程(土方开挖、支护、降水工程)。
理由:按照规定,开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程专项施工方案需要进行专家论证,本工程基坑开挖深度7.2m,大于5m,故需论证。
(2)混凝土模板支撑(架)工程。
理由:按照规定.施工总荷载15kN/m2及以上的混凝土模板支撑工程专项施工方案需要进行专家论证,本工程施工总荷载23.22kN/m2,大于15kN/m2,故需论证。
5.专项施工方案送审流程的不当之处:由项目技术负责人审核签字后报送监理单位(或未经单位技术负责人审核签字)。
正确做法:专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章后报送监理单位。
