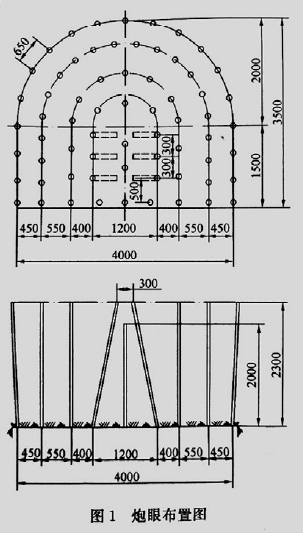

(1)指出该巷道钻眼爆破施工作业中的不妥之处,说明合理的做法。
【答案】
1)掏槽眼布置2个空眼不妥,应取消;
2)周边眼、辅助眼与掏槽眼深度一致(相同)不妥,掏槽眼应加深200mm;
3)反向装药不妥,应采用正向装药;
4)分次起爆不妥,应全断面一次起爆;
5)周边眼(间距)布置不妥,应缩周边眼间距至400mm左右。
(2)给出背景资料中喷射混凝土支护主要工序的合理安排顺序。
【答案】
合理的施工顺序是:清理基础→冲洗岩帮并设置喷厚标志→墙部喷射→拱部喷射→养护或者(⑤→②→④→①→③)
(3)该工程当月验收的组织是否妥当?说明理由。
【答案】
当月验收由专业监理工程师组织验收不妥。
理由:当月验收工程属于子分部工程,应由建设单位或总监理单位(总监理工程师)组织验收。
