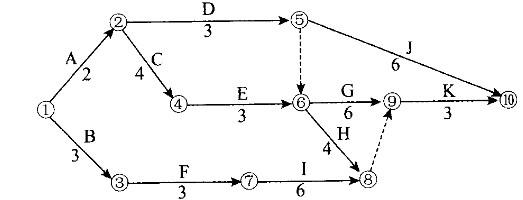

分析题 背景资料 某矿井井底车场主要巷道的施工网络计划如下图所示,图中箭线下方数据为工作时间,单位为月。施工中,工作E由
分析
分析题 背景资料
某矿井井底车场主要巷道的施工网络计划如下图所示,图中箭线下方数据为工作时间,单位为月。施工中,工作E由于业主修改设计,使其耽误工期2个月,为维持原工期不变,经业主同意,施工单位增开了一辅助巷道,安排在D工作后面,G、H工作前面,工作名称L,时间 1个月,可使工作G的施工时间缩短到3个月。
问题:
(1)该井底车场主要巷道的计划工期是多少?施工中重点应控制哪些工作?
(2)该工程需要安排多少个施工队伍?通过网络优化后的施工队伍数目是多少?
(3)工作E出现拖延后,根据施工单位的安排,该工程实际工期是多少?
(4)绘制施工单位进行调整后的网络计划。
正确答案
(1)该井底车场主要巷道的计划工期是18个月,施工中重点应控制关键线路上的工作,具体是:A、C、E、G、K。
(2)该工程需要安排4个施工队伍。通过网络优化后(优化结果见下图),施工队伍数为3个。
