案例题 某电网工程公司承接的 2 标段 500kV 超高压直流输电线路建设工程,线路长度 63km,铁塔 133基,沿线海拔 l000~2000m,属于覆冰区。经过一年的紧张施工,隐蔽工程的验收,按基础工程、杆塔组立、架线工程、接地工程实施验收的中间验收合格后,工程进入竣工验收。

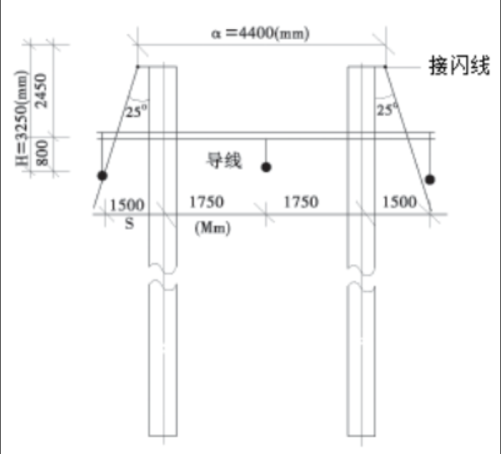

输电线路接闪线的设置如图所示:

竣工验收过程中,由国网直流公司等单位专家组成的验收组,分成三个现场组及一个资料组,
涵盖测量、通道、铁塔、走线等相关专业,严格按照竣工验收实施细则要求,对 2 标段进行检查,现场共抽查了三个耐张段,全面细致检查实测了 9 基铁塔的基础、铁塔、架线、接地、线防等相关内容。
通过检查,验收组一致认为,由该公司承建的该 2 标段施工质量工艺美观,工程资料档案符合要求,现场实物抽检项目及数据符合设计,工程质量优良,满足验收规范要求。
【问题】
1.简述架空线路施工的一般程序。
2.简述保护区内取土规定。
3.图中输电线路接闪线的设置是否正确,并说明理由?
4.竣工验收后要做好哪些后续工作?
5.按照施工生产划分,输电线路架设过程中可能的突发事件有哪些?

正确答案
1.架空线路施工的一般程序:线路测量-基础施工-杆塔组立-放线架线-导线连接-线路试验-
竣工验收检查。
2.保护区内取土规定
(1)取土范围的规定。杆塔周围禁止取土的范围是:500kV 的范围为 8m。
(2)取土坡度规定。一般不得大于 45°。特殊情况由县以上地方电力主管部门另定。
(3)预留通道规定。取土时必须预留巡视、检修线路的人员、车辆通行的通道。
3.不正确。500kV 及以上送电线路,应全线装设双接闪线,且输电线路愈高,保护角愈小(有
时小于 20°)。在山区高雷区,甚至可以采用负保护角。
4.竣工验收要做好各类相关资料的整理工作,并编制项目建设决算,按规定向建设档案管理
部门移交工程建设档案。
5.输电线路架设过程中可能的突发事件有:塔基坑的坍塌事件、高空物体打击事件、高处坠落事件、缺氧和冻伤环境事件等。
查看解析

相关试题

单选
下列常用设备描述错误的是()。
A 泵的性能参数包含流量和扬程,还有轴功率、转速、效率和必需汽蚀余量 B 容积式压缩机按其运动特点分为往复式压缩机和回转式压缩机 C 风机的性能参数包含流量、压力、功率、效率和转速 D 风机按气体在旋转叶轮内部流动方向分类包括离心式风机、轴流式风机、旋涡式风机
查看
单选
以下有关电缆的说法,错误的是( )。
A 氧化镁电缆长期允许工作的最高温度可达 250℃ B 耐火电缆不能当作耐高温电缆使用 C 耐火电缆大多用作应急电源的供电回路,要求火灾时正常工作 D 耐火电缆用于电缆密集的电缆隧道、电缆夹层中,应首先选用 B 类
查看
单选
冶金设备与建材设备所共有的设备是()。
A 烧结设备 B 鼓风设备 C 制氧设备 D 耐火材料设备
查看
单选
适用于低、中压、高压洁净空调系统及潮湿环境的风管,一般用()制成。
A 聚氨酯复合板材 B 玻璃纤维复合板材 C 无机玻璃钢板材 D 酚醛复合板材
查看
单选
机电工程中,主要用于测量纵向、横向轴线(中心线)以及垂直度的控制测量仪器是( )。
A 水准仪 B 激光平面仪 C 光学经纬仪 D 全站仪
查看
单选
QKSC干式铁芯电抗器不具有的性能为()
A 提高电机启动电流 B 提高电机的工作可靠性 C 保护电机平稳运行 D 延长电机使用寿命
查看
单选
节流装置在水平和倾斜的管道上安装时,当测量液体流量时,取压点选取在( )。
A 管道的上半部 B 管道的下半部 C 管道的下半部与管道水平中心线成 0°~45°角的范围 D 管道的上半部与管道水平中心线成 0°~45°角的范围内
查看
单选
下列资料中,不属于电梯制造厂提供的资料有( )。
A 机房及井道布置图 B 型式试验合格证书 C 产品质量证明文件 D 安装施工规范文件
查看
单选
下列关于建筑管道元件检查的说法,错误的是( )。
A 管道所用流量计及压力表应进行校验检定,设备及管道上的安全阀应由具备资质的单位进行整定 B 阀门的强度试验压力为公称压力的 1.5 倍 C 严密性试验压力为公称压力的 1.1 倍 D 阀门安装前,应做壳体压力试验和严密性试验
查看
单选
按工作原理划分,汽轮机可以分为( )汽轮机。
A 抽气式 B 轴流式 C 凝汽式 D 冲动式
查看
