案例题 某施工单位公司承包了一厂房,钢结构工程。工程的围护材料(墙板、屋面板及其防火涂料)由业主采购。合同工期为 100天,并约定提前 1天奖励 5万元,延误一天罚款 5万元。

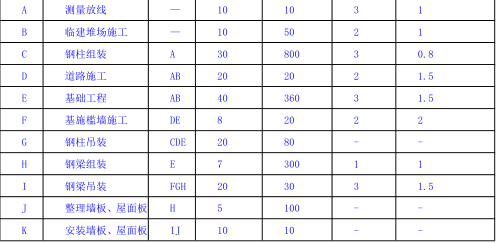

事件一:施工单位项目部进场后,依据合同施工图,验收规范及总承包的进度计划,编制了厂房工程的施工方案,进度计划,劳动力计划和计划费用。当正式施工时,因厂房需提前验收,业主要求该厂房工程提前 5 天完工。项目部按工作持续时间和计划费用(见下表)分析,在关键工作上, 以最小的赶工增加费用,在钢梁吊装工作前赶出了 5天。


进入钢梁吊装工作时,发现有部分钢梁防锈处理不当,重新处理用去了 3 天,并增加费用 3 万元,项目部又赶工 3 天,该厂房工程最终按业主要求提前 5 天竣工,验收合格后,资料整理齐全,准备归档。
事件二:为了迎接上级单位的检查,施工单位临时在工地大门入口处悬挂了“五牌一图”;检查小组离开后,将标牌等拆下运至工地仓库保管,以备再查时使用;
【问题】
1.事件一中,项目部在哪几项工作赶工了?并分别列出其赶工天数和增加的费用。
2.事件一中,原计划施工费用多少?
3.该工程存在大量焊接作业,针对事件二中施工现场职业健康安全管理电焊工作业主要职业病危害因素有哪些?应采取何种防护措施?
4.该工程钢梁表面防锈处理可采用哪些形式?相应的表面处理等级有哪些?

正确答案
1.(1)根据工作持续时间和计划费用表整理出的网络图:

第一次赶工,从 A-H 工作,其中的关键工作有:A,B,E,G;
关键线路上 G 没有压缩空间,先将 A、B 工作压缩 2 天,费用为(2×1)+(2×1)=4 万元;E 工作压缩 3天,费用为 3×1.5=4.5 万元;才能完成赶工 5 天;
第二次赶工,只能在 I 工作上压缩 3 天,赶工费用为 3×1.5=4.5 万元;
则项目部在 A、B、E、I 工作上进行了赶工;
(2)E 赶工 3 天,增加的费用 4.5 万元;
A 赶工 2 天,增加的费用 2 万元;
B 赶工 2 天,增加的费用 2 万元;
I 赶工 3 天,增加的费用 4.5 万元。
2.原计划施工总费用为:10+50+800+20+360+20+80+300+30+100+10=1780 万元;
3.(1)该工程存在大量焊接作业,针对事件二中施工现场职业健康安全管理电焊工作业主要职业病危害因素有:电焊烟尘、锰及其化合物、一氧化碳、氮氧化物、臭氧、紫外线、红外线、高温、高处作业。
(2)应采取的防护措施为:防尘防毒口罩、护目镜、防护面罩、热辐射防护服。
4.钢梁表面防锈处理可采用工具除锈、喷射或抛射除锈。手工或动力工具除锈金属表面处理等级分为 St2级、St3 级两级。喷射或抛射除锈金属表面处理质量等级分为 Sa1 级、Sa2 级、Sa2.5 级、Sa3 级四级。
查看解析

相关试题

单选
设备采购准备阶段的主要工作不包括()。
A 接收请购文件 B 建立组织 C 执行设备采购程序 D 需求分析、熟悉市场
查看
单选
下列选项中不属于项目部负责人的是()。
A 项目安全总监 B 项目经理 C 项目副经理 D 项目总工
查看
单选
下列属于施工组织设计先进性原则的是()。
A 采取先进的技术措施和方法 B 采取科学的管理措施和方法,进行多方案的优化比选 C 合理配置资源 D 遵守工程建设法律法规、方针政策、标准规范的规定
查看
单选
用于高层建筑、烟囱、电梯等施工过程中平面控制点垂直度测量的仪器是( )。
A 激光准直仪 B 激光指向仪 C 激光经纬仪 D 激光垂准仪
查看
单选
工程质量不符合规定要求,但经相关单位认可,对安全影响不大,经后续工序可以弥补,经原设计单位核算,仍能满足结构安全和使用功能的,可以()。
A 返修处理 B 不作处理 C 降级使用 D 返工处理
查看
单选
下列材料的风管,适用于含酸碱的排风系统风管的是()。
A 硬聚氯乙烯风管 B 玻璃纤维复合风管 C 聚氨酯复合风管 D 酚醛复合风管
查看
单选
关于施工进度偏差对后续工作和总工期影响的说法中,错误的是()。
A 出现进度偏差的工作位于关键线路上,将对总工期产生影响 B 工作的进度偏差小于该工作的总时差,此偏差必定不会影响后续工作 C 工作的进度偏差大于该工作的总时差,此偏差必将影响总工期 D 工作的进度偏差大于该工作的自由时差,此偏差对后续工作产生影响
查看
单选
工程设备成本控制措施不包括()。
A 加强工程设备管理 B 控制设备运输成本 C 控制设备设备质量 D 减少主要设备运行费用
查看
单选
下列不属于电子招投标系统分类的是()。
A 交易平台 B 操作平台 C 公共服务平台 D 行政监督平台
查看
单选
适用于询价采购的是()。
A 所需货物或设备仅有唯一来源 B 无法进行质量和价格等比较的货物采购。 C 负责工艺设计者为保证达到质量要求而提出的特定供货商提供的货物 D 现货价值较小的标准设备
查看
刷题小程序
机电工程管理与实务题库小程序
