案例题 某施工单位承接了地铁工程的机电安装任务,工程内容包括:环控、消防、动照、空调及给水排水等系统的安装。
按照合同约定施工工期为 145 天,原计划 8 月 15 日开工,但由于前期土建施工影响,致使安装工程实际开工时间为10月1日。进入11月份各地相继出现重度雾霾,建设主管部门要求11月30日工程全部停工。第二年3月15日供暖期结束后,工程又恢复施工,但已按预定工期严重滞后,为此,建设单位提出必须加快施工进度,确保5月1日全线通车的目标,于是施工单位补充人员加班加点抢工期,4月下旬相关单位对工程进行了预验收,但由于抢工期原因,工程存在诸多质量问题。

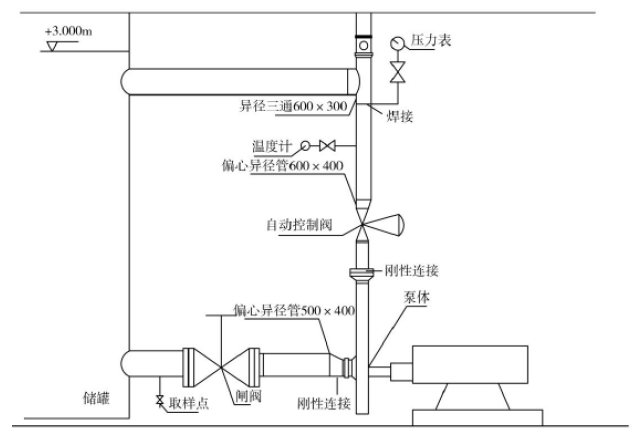

在进行水泵安装质量验收时,监理单位对水泵安装提出异议,并下达整改通知单,实际安装如下图 1 所示。

走廊中的 VAV 空调风管工作压力为 300Pa,采用橡塑保温,保温完成后进行吊顶施工。
消防工程完成后,建设单位申请了消防验收,并提交了相关资料。
在进行电气检验批质量验收时,发现某型号电缆没有进场检验报告,于是进行了重新取样送检,经权威机构检测该批电缆芯径低于设计要求,为不合格电缆,据统计该规格电缆共有 5000m,
价值 150 万元。令其进行更换合格电缆。针对该质量问题,项目部进行了质量问题调查,并向相关单位进行报告,并写出相应的报告。
【问题】
1.图 1 中,水泵安装存在哪些质量问题?并提出整改措施。
2.走廊中的 VAV 空调风管按工作压力划分属于哪种系统?其风管板材采用咬口连接时,有哪些形式?
3.建设单位申请消防验收时,需要提交哪些资料?
4.项目部进行的质量问题调查,包括哪些内容?要写出什么报告?

正确答案
1. (1)质量问题:泵入口采用底平偏心异径管不妥;
整改措施:泵入口应采用顶平偏心异径管。
(2)质量问题:泵出口采用偏心异径管不妥;
整改措施:将偏心异径管拆下,改为同心异径管。
(3)质量问题:泵入口与出口采用刚性连接不妥,且和异径管安装顺序有误;
整改措施:在泵入口、出口处采用挠性连接或者软连接,且都是先接异径管,再进行软连接。
(4)质量问题:温度计前加阀门,且水平安装插入垂直管道中不妥;
整改措施:将阀门拆下,温度计应垂直安装插入垂直管道中。
(5)质量问题:压力表前无表弯不妥。
整改措施:在压力表前加设表弯,起到缓冲作用。
(6)质量问题:压力取源部件选在管道三通焊缝处开孔不妥;
整改措施:将取源部件在管道开孔位置改动不得在焊缝及其边缘上开孔及焊接。
(7)质量问题:温度取源部件在压力取源部件的上游侧不妥;
整改措施:将压力取源部件改在温度取源部件的上游侧。
2.(1)走廊中的 VAV 空调风管按工作压力划分属低压系统。
(2)形式:单咬口、联合角咬口、转角咬口和按扣式咬口。
3.(1)消防验收申报表;
(2)工程竣工验收报告;
(3)涉及消防的建设工程竣工图纸
4.(1)质量问题调查的内容包括:质量问题发生的范围、部位、性质、影响程度、施工单位、施工人员等。
(2)要写出质量问题调查报告。
查看解析

相关试题

单选
下列有关焊接技术措施做法错误的是( )。
A 防止产生延迟裂纹的措施有焊前预热和焊后热处理 B 防止产生再热裂纹的措施有预热、应用低强度焊缝、减少焊接应力 C 降低焊接应力的设计措施有减少焊接量、优化接头形式、采用较小的焊接线能量 D 预防焊接变形的装配工艺措施有预留收缩余量法、反变形法、刚性固定法、合理选择装配程序
查看
单选
下列选项中,不属于泄漏试验检查重点的是( )。
A 阀门填料函 B 对接焊缝 C 法兰连接处 D 螺纹连接处
查看
单选
下列选项关于流动式起重机的相关内容,说法错误的是( )。
A 流动式起重机的吊装载荷包括吊钩重量和从臂架头部垂下至吊钩的起升钢丝绳量 B 单台起重机吊装的计算载荷应大于其额定载荷 C 流动式起重机的起升高度随臂长、幅度的变化而变化的规律的曲线称为起重机的特性曲线 D 采用双机抬吊时,宜选用同类型或性能相近的起重机,负载分配应合理,通常单机载荷不得超过额定起重量的80%
查看
单选
在卷扬机的使用中,如果实际使用的钢丝绳的直径与卷扬机铭牌上标明的直径不同时,必须进行( )校核。
A 容绳量 B 工作速度 C 卷筒强度 D 额定牵引拉力
查看
单选
关于施工合同中承包人项目经理的说法,正确的是( )。
A 项目经理经承包人授权后代表承包人负责履行合同,不须发包人确认 B 承包人不提交项目经理的劳动合同、为其缴纳社会保险的有效证明等资料的,发包人有权要求更换项目经理,由此增加的费用由承包人承担 C 承包人需要更换项目经理的,应提前7天通知发包人及监理单位 D 承包人项目经理事先通知发包人,可离开施工现场
查看
单选
下列设备中,不属于电站汽轮机组成设备的是( )
A 给水系统设备 B 蒸汽系统设备 C 凝结水系统设备 D 送引风系统设备
查看
单选
交流单相三孔插座,面对插座板,正确的接线是( )。
A 右孔接零线,左孔接相线,上孔接保护接地线 B 右孔接相线,左孔接中性线,上孔接保护接地线 C 右孔接相线,左孔接保护接地线,上孔接零线 D 右孔接零线,左孔接保护接地线,上孔接相线
查看
单选
下列关于绿色施工说法符合要求的是( )。
A 施工现场进口必须设置洗车设施,保持进场车辆的清洁 B 管道和钢结构预制喷砂除锈作业车间应开窗通风 C 保护地下水环境,采用隔水性能好的边坡支护技术 D 对于有毒有害废弃物不应留在施工现场,应由施工单位运输至垃圾场
查看
单选
对大于400m3的球形罐进行焊后整体热处理,国内一般采用的方法是( )。
A 电热板加热法 B 内燃法 C 炉内热处理法 D 盘管火焰外热法
查看
单选
高层建筑的给水系统应进行合理的竖向分区并加设( )。
A 减压阀 B 止回阀 C 压力阀 D 单向阀
查看
