案例题 某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积 15000m2,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。
施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度;项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。
项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部经过质量策划,并对质量策划进行交底,交底的内容包括:质量要求和目标、施工部位、工艺流程及标准、验收标准、环境要求、进度规定及操作要点等。
施工过程中,监理工程师在现场巡视时发现:

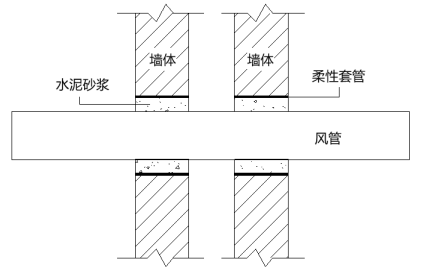

(1)风管经过一处建筑物变形缝墙体时出现不合格项,实际安装如下图所示。

(2)商场中 100 套 I 类灯具的金属外壳未采取相应的保护措施。
(3)悬吊式灯具的吊杆采用钢管,其内径为 8mm,壁厚 1.5mm。
监理工程师要求项目部加强现场质量检查,整改不合格项。
【问题】
1.设计变更分为哪几类?小型设计变更应如何履行审批手续?
2.简述施工质量策划交底的形式。项目部进行质量交底的内容还包括哪些?
3.风管穿越变形缝墙体时存在哪些质量问题?并提出整改措施。
4.指出灯具安装的错误之处,并简述正确做法。

正确答案
1.(1)设计变更分为小型设计变更、一般设计变更、重大设计变更。
(2)小型设计变更。由项目部提出设计变更申请单,经项目部技术管理部门审核,由现场设计、建设(监理)单位代表签字同意后生效。
2.(1)口头、书面及培训。
(2)使用的材料、施工机具。
3.质量问题 1:风管穿越变形缝墙体时,用柔性套管。
整改措施 1:风管穿越变形缝墙体时,应设置钢制套管。
质量问题 2:风管与套管针回见采用水泥砂浆。
整改措施 2:风管与套管之间应采用柔性防水材料填充密实。
4.错误之处 1:商场中 100 套 I 类灯具的金属外壳未采取相应的保护措施。
正确做法 1:I 类灯具外露可导电部分必须采用铜芯软导线与保护导体可靠连接,连接处应设置接地标识。
错误之处 2:悬吊式灯具的吊杆采用钢管,其内径为 8mm。
正确做法 2:悬吊式灯具的吊杆当采用钢管时,其内径不应小于 10mm。
查看解析

相关试题

单选
下列有关焊接技术措施做法错误的是( )。
A 防止产生延迟裂纹的措施有焊前预热和焊后热处理 B 防止产生再热裂纹的措施有预热、应用低强度焊缝、减少焊接应力 C 降低焊接应力的设计措施有减少焊接量、优化接头形式、采用较小的焊接线能量 D 预防焊接变形的装配工艺措施有预留收缩余量法、反变形法、刚性固定法、合理选择装配程序
查看
单选
下列选项中,不属于泄漏试验检查重点的是( )。
A 阀门填料函 B 对接焊缝 C 法兰连接处 D 螺纹连接处
查看
单选
下列选项关于流动式起重机的相关内容,说法错误的是( )。
A 流动式起重机的吊装载荷包括吊钩重量和从臂架头部垂下至吊钩的起升钢丝绳量 B 单台起重机吊装的计算载荷应大于其额定载荷 C 流动式起重机的起升高度随臂长、幅度的变化而变化的规律的曲线称为起重机的特性曲线 D 采用双机抬吊时,宜选用同类型或性能相近的起重机,负载分配应合理,通常单机载荷不得超过额定起重量的80%
查看
单选
在卷扬机的使用中,如果实际使用的钢丝绳的直径与卷扬机铭牌上标明的直径不同时,必须进行( )校核。
A 容绳量 B 工作速度 C 卷筒强度 D 额定牵引拉力
查看
单选
关于施工合同中承包人项目经理的说法,正确的是( )。
A 项目经理经承包人授权后代表承包人负责履行合同,不须发包人确认 B 承包人不提交项目经理的劳动合同、为其缴纳社会保险的有效证明等资料的,发包人有权要求更换项目经理,由此增加的费用由承包人承担 C 承包人需要更换项目经理的,应提前7天通知发包人及监理单位 D 承包人项目经理事先通知发包人,可离开施工现场
查看
单选
下列设备中,不属于电站汽轮机组成设备的是( )
A 给水系统设备 B 蒸汽系统设备 C 凝结水系统设备 D 送引风系统设备
查看
单选
交流单相三孔插座,面对插座板,正确的接线是( )。
A 右孔接零线,左孔接相线,上孔接保护接地线 B 右孔接相线,左孔接中性线,上孔接保护接地线 C 右孔接相线,左孔接保护接地线,上孔接零线 D 右孔接零线,左孔接保护接地线,上孔接相线
查看
单选
下列关于绿色施工说法符合要求的是( )。
A 施工现场进口必须设置洗车设施,保持进场车辆的清洁 B 管道和钢结构预制喷砂除锈作业车间应开窗通风 C 保护地下水环境,采用隔水性能好的边坡支护技术 D 对于有毒有害废弃物不应留在施工现场,应由施工单位运输至垃圾场
查看
单选
对大于400m3的球形罐进行焊后整体热处理,国内一般采用的方法是( )。
A 电热板加热法 B 内燃法 C 炉内热处理法 D 盘管火焰外热法
查看
单选
高层建筑的给水系统应进行合理的竖向分区并加设( )。
A 减压阀 B 止回阀 C 压力阀 D 单向阀
查看
