1.电梯安装前,项目部应提供的安装资料有:
(1)安装许可证和安装告知书,许可证范围能够覆盖所施工电梯的响应参数。
(2)审批手续齐全的电梯安装施工方案;
(3)施工现场作业人员持有的特种设备操作证。
2.电梯施工安全技术措施有:
(1)对层门预留孔设置防护栏杆;
(2)机房通向井道的预留孔设置临时盖板。

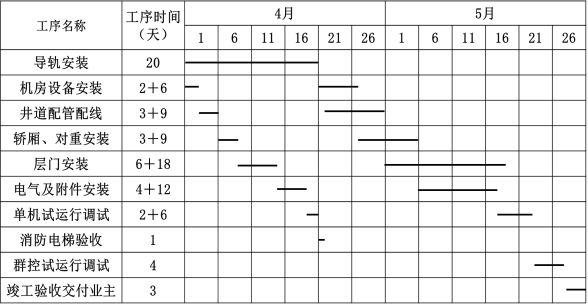

3.(1)通过电梯施工进度计划图可知,消防电梯的验收合格时间是4 月21 日,而工程的开工时间是3 月18 日,消防电梯从开工到验收合格共用了14(31-18+1)+21=35 天。
(2)由于题目已知单机试运行比原工序时间多用了3 天,所以其紧后工序群控试运行调试就推迟了3 天开始,导致最后竣工验收比原工序时间推迟了3 天,所以电梯安装工程实际的结束时间是6 月3 日。实际施工时间:
14+30+31+3=78 天故提前的时间:90—78=12 天
4.影响导轨安装精度的因素:
(1)基础的施工质量;(2)导轨的安装质量;(3)导轨测量基准的选择;
(4)测量器具的选择;(5)导轨的制造质量;(6)环境的影响;(7)安装人员的技术水平及操作产生的误差。
5.(1)电梯竣工后建设单位应向住房和城乡建设主管部门申请消防验收。
(2)电梯层门验收的要求:
1)每层层门必须能够用三角钥匙正常开启;
2)当一个层门或者轿门(在多扇门中任何一扇门)非正常打开时,电梯严禁启动或者继续运行。
