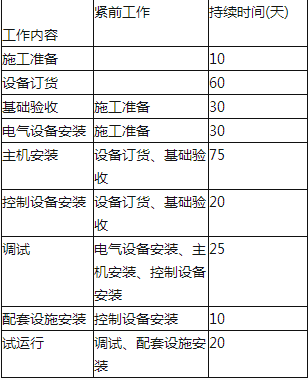

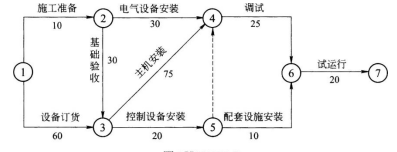

1.安装公司编制的制药厂生产设备施工进度计划(双代号网络)如图1H420090-2。
2.影响工期的关键工作是:设备订货,主机安装,调试,试运行。总工期为180天。
3.设备基础强度检测,可请有检测资质的工程检测单位,采用回弹法或钻芯法等对基础的强度进行复测。基础验收工作增加到40天,比计划时间多了10天,不会影响总工期,因为基础验收在非关键线路上,10天的偏差小于总时差20天。
4.主机设备晚到10天,要影响总工期,因为该工作在关键线路上。控制设备晚到10天,不会影响总工期,因为该工作在非关键线路上,有时差55天。
5.安装公司使工期按合同约定完成,应在主机安装,调试和试运行工作上赶工10天。
