1.预防钢筋笼上浮的措施有哪些?
(1)利用护筒、孔底牵引筋等措施固定钢筋笼。(2)降低混凝土灌注速度,特别是混凝土面在钢筋笼底部附近时。(3)减少导管埋深,控制在2~6m之间。(4)减少泥浆含砂率,避免沉砂层对钢筋笼的托举效应。(5)减缓混凝土初凝时间,避免首次灌注的混凝土面凝结后,对钢筋笼的托举效应。
2.桩头如何进行处理。
(1)凿除桩头超灌混凝土至设计桩顶标高,调直并清理桩头钢筋。(2)按设计和规范要求进行桩基质量检测。(3)桩头凿毛、清理,进行施工缝处理后,安装下部接桩部分混凝土的模板。

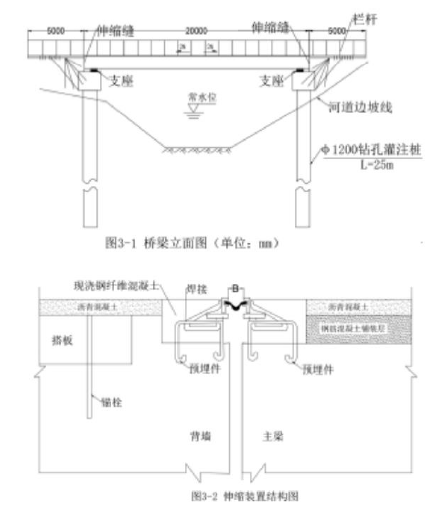

3.伸缩缝B的宽度根据哪些因素确定。伸缩装置如何定位。
(1)伸缩缝B的宽度根据设计图纸、安装气温、混凝土收缩、徐变、伸缩装置更换所需间隙等因素确定。
(2)伸缩装置中心线应与桥梁中心线重合,顶面高程和坡度应满足设计及规范要求。使用专用定位吊(卡)具定位后,进行钢筋连接。
4.写出伸缩装置安装工艺流程中④的名称。
④的名称:焊接固定伸缩装置。
