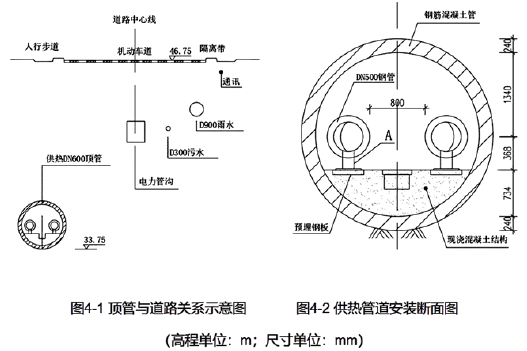

案例题 某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路辐射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm。顶进总长度421.8m。顶管与现状道路位置关系见图4-1。

开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。
项目部编制顶管专项施工方案:在永久检查井处施做工作竖井,制定道路保护和泥浆处理措施。
项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。
套管顶进完成后,在套管内安装供热管道,断面布置见图4-2。
问题:

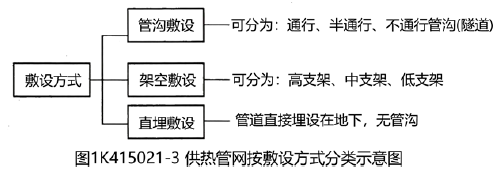

1.根据图4-2,指出供热管道顶管段属于哪种管沟敷设类型?
2.顶管临时占路施工需要哪些部门批准?
3.为满足绿色施工要求,项目部可采取哪些泥浆处理措施?
4.如出现道路沉陷,项目部可利用现场材料采取哪些应急措施?
5.指出构件A的名称,简述构件A安装技术要点。

正确答案
1. 该顶管段属于通行管沟敷设。

2. 临时占路需要交通管理部门和道路管理部门批准。
3. 项目部可采取哪些泥浆处理措施有:
(1)施工场地应设置排水沟及沉淀池,
(2)设置泥浆循环处理设施,废弃的泥浆、钻渣应进行处理,不得泄漏外流污染环境。
(3)泥浆外运采用专用罐车运输。
4. 道路沉陷项目部可利用现场材料采取的应急措施有:
(1)在沉陷处周围设置安全警戒区域,设置专人警戒,防止无关人员进入安全警戒区域;
(2)利用现场的水泥和砂材制备泥浆,采用注浆设备对沉陷处进行注浆加固处理。
(3)加固处理后,利用钢板跨越铺设在沉陷位置,保证后续交通不造成严重影响。
5.支架;
安装技术要点:(1)支架应保证安装位置正确,标高和坡度满足设计要求,安装平整,埋设牢固。
(2)支架结构接触面应洁净、平整。
(3)管道支架支撑面加设金属垫板调整标高时,不得大于两层,厚的宜放在下面,垫板应与预埋铁件或钢结构进行焊接,不得加于管道和支座之间。
(4)管道吊架处不应有管道焊缝。
(5)管道与支架焊接时,不得损伤管道母材。
(6)焊缝不得有漏焊、欠焊、咬肉或裂纹等缺陷。
查看解析

相关试题

单选
在一定湿度和外力作用下变形又不开裂的能力属于沥青( )性能。
A 塑性 B 稠度 C 温度稳定性 D 大气稳定性
查看
单选
可用以判别土的软硬程度的路基土性能指标是( )。
A 塑限 B 液限 C 塑性指数 D 液性指数
查看
单选
刚性挡土墙受外力向填土一侧移动,墙后土体的土挤出隆起,这时挡土墙承受的压力被称为( )。
A A.主动土压力 B B.静止土压力 C C.被动土压力 D D.隆起土压力
查看
单选
下列原则中.不属于土质路基压实原则的是( )。
A 先低后高 B 先快后慢 C 先轻后重 D 先静后振
查看
单选
受拉构件中的主钢筋不应选用的连接方式是( )。
A 闪光对焊 B 搭接焊 C 绑扎连接 D 机械连接
查看
单选
下列属于地下连续墙柔性接口的是( )。
A 一字型 B 十字形 C 钢筋承插式接头 D 工字钢接头
查看
单选
适用于结构埋置较浅,地面结构物密集,交通量大,对地面沉降要求严格的城区地铁隧道施工方法为( )。
A 明挖法 B 喷锚暗挖法 C 盾构法 D 密闭式顶管法
查看
单选
在沉井施工中,水下混凝土封底,正确的说法是( )。
A A.浇筑顺序应从高处开始,逐渐向周围扩大 B B.井内有隔墙时,分仓对称浇筑 C C.混凝土浇筑结束后,方可将井内水抽除 D D.最终浇筑成的混凝土面与设计高程齐平
查看
单选
沉桩施工时不宜用射水方法的施工的土层( )。
A 黏性土 B 砂层 C 卵石地层 D 粉细砂层
查看
单选
符合给水与污水处理厂联合试运行要求的是( )。
A 连续试运行期间,开机、停机不少于2次 B 水处理和泥处理工艺系统试运行满足工艺要求 C 联合试运转持续时间不应小于36h D 处理设备及泵房机组联合试运行时间。一般不少于3h
