案例题 背景资料:
某施工单位承建一座高架桥,主跨为30+40+30m现浇箱梁,其余为标准跨径(30+30+30)m×10 联预制T 梁,每跨布置5片T 梁;主跨采用门洞式支架现浇法施工。设计桩径均为 1.5m,桩长 20m,地质资料显示,桥梁桩基础高度范围内地质土层自上而下为:杂填土、黏土、亚黏土、强风化岩、弱风化岩,地下水位于地面以下3m;桥台示意图如图所示。

图 2—1 桥台示意图
事件一:施工单位灌注桩基础混凝土时,根据方案要求,导管距离孔底0.5m,混凝土持续灌注一定时间后,用测深锤测得混凝土顶面至钢护筒顶面距离为7m(孔底至护筒顶面为 22m),此时已拔出2m导管6节。
事件二:施工单位根据规范及方案要求搭设门洞式支架,并采取措施保证桥梁施工安全及过往行人、车辆安全。
问题:
1、指出图中构造物 A、B 名称,计算标准跨共需多少个支座。
2、计算并判断事件一中,导管埋深是否满足规范要求。
3、事件二中主跨门洞式支架可采取哪些安全措施
4、主跨支架拆除需要哪些安全措施。

正确答案
1、(1)构造物 A:桥头搭板;构造物 B:枕梁。

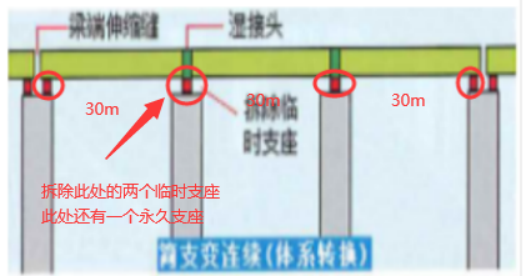

(2)标准跨共10联,每一联三跨连续梁,每一联支座为4×5=20个,10联共计10×20=200个支座。
支座如下图进行理解:T梁一端有一个支座。原本三跨应该有6个支座,因为先简支后连续,将中间墩上的两个临时支座拆除之后,墩上还有一个永久支座,故三跨应该是4个支座。

2、根据案例背景可知,混凝土面距离孔底为 22-7=15m,导管底距离孔底距离为 2×6+0.5=12.5m,所以导管埋深为混凝土面以下 15-12.5=2.5m,导管埋深符合规范中 2~6m 的要求。
3、门洞式支架可采取的安全措施:
(1)在门洞式支架前设置限高,限宽门架;
(2)门洞式支架两侧设置防撞护墩;
(3)悬挂警示标志,设置夜间警示灯;
(4)门洞内设置水平向安全防护,防止坠物;
(5)门洞口设置警示灯带,门洞内安装照明灯具。
4、主跨支架拆除的安全措施:
(1)导行交通,拆除区域设置作业区,连续布置围挡;
(2)施工区域由专人值守,非施工人员严禁入内;
(3)悬挂安全警示标志,设置夜间警示灯;
(4)拆除应自上而下,严禁上下交叉作业;
(5)横向同时卸落,纵向由跨中向支座方向拆除;
(6)严禁敲击、硬拉模板、杆件和配件;
(7)严禁抛掷模板、杆件、配件。
(8)拆除的模板、杆件、配件应分类码放。
查看解析

相关试题

单选
完全为交通功能服务的城镇道路称为()。
A 快速路 B 主干路 C 次干路 D 支路
查看
单选
下列关于沥青混合料说法正确的是()。
A 用于城镇快速路、主干路的沥青表面层粗集料的压碎值大于26%;吸水率大于2.0% B SMA、OGFC可以使用天然砂 C 热拌密级配沥青混合料中天然砂用量不宜超过骨料总量20% D 宜使用石棉纤维
查看
单选
()适用于长距离、大直径隧道或桥梁墩柱、水塔、灯柱等高耸构筑物控制测量的点位坐标的传递及同心度找正测量。
A 全站仪 B 水准仪 C 激光准直仪 D GPS仪
查看
单选
某供热管网设计压力为0.4MPa,其严密性试验压力为()。
A 0.42 B 0.46 C 0.50 D 0.60
查看
单选
不属于施工组织设计内容的是()
A 施工成本计划 B 施工部署和管理体系 C 施工质量保证计划 D 施工方案及技术措施
查看
单选
关于定向钻扩孔的说法错误的是()。
A 扩孔施工应根据地层条件,选择不同的回扩钻头 B 管线铺设之前应作一次或多次清孔 C 回扩从入土点向出土点进行 D 分次扩孔时每次回扩的级差宜控制在100~150mm
查看
单选
适用于长距离、大直径隧道或桥梁墩柱、水塔、灯柱等高耸构筑物控制测量的点位坐标的传递及同心度找正测量的仪器是()。
A 全站仪 B 光学水准仪 C 激光准直(指向)仪 D 北斗-RTK系统
查看
单选
钻孔灌注桩施工中,钻孔垂直度不符合要求的原因不包括( )。
A 场地平整度差 B 钻杆弯曲、接头间隙大 C 遇软硬土层交界处钻压过低 D 钻头受力不均
查看
单选
交通导行区域划分中不包括()。
A 警告区 B 上游过渡区 C 中游过渡区 D 缓冲区
查看
单选
大体积混凝土高温期湿润养护时间均不得少于()
A 7d B 14d C 21d D 28d
查看
刷题小程序
市政公用工程管理与实务题库小程序
