1. ①开挖导沟, ④插入型钢, ⑥型钢回收

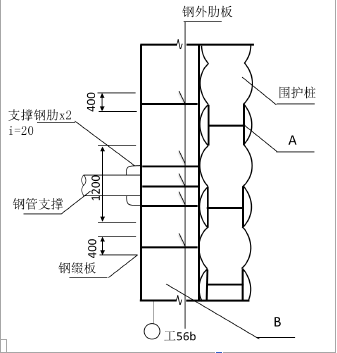

2. A—内插 H 型钢;内插 H 型钢与水泥土搅拌墙形成劲性复合结构,起到增加 SMW 抗剪抗弯强度和韧性的作用。
B—围檩;围檩将围护结构连成整体,收集围护结构应力传递到支撑,避免支撑部位应力集中。
3.深层土方开挖:长臂挖机不能开挖时,应采用小型挖掘机,将开挖后的土方转运至围护墙边,用吊车提升出土,自卸车辆运输。
4.(1)采用降水或排水措施;(2)基坑渗漏严重,应首先在坑内回填土封堵水流,然后在坑外打孔灌注聚氨酯或水泥-水玻璃双液浆等封堵渗漏处,封堵后再继续向下开挖基坑。
5.不成立。属于施工原因,有经验的承包方可以采取措施避免的,是施工单位应承担的责任。所以索赔不成立。
6. 基坑中间验收项目:①基坑平面位置、宽度、高程、平整度、地质描述;②基坑围护桩的稳定情况;③地下管线的悬吊和基坑便桥稳固情况。
还需邀请还应邀请勘察、设计、建设等单位共同进行验槽。
基坑检验项目为:地基承载力、基底标高、基底平面位置、地下水情况、有无扰动及不良质土。
