案例题 某公司承建城市道路改扩建工程,全长 3km,原宽度为 16m,扩建后宽度为 24m,工程项目包括(1)现状水泥混凝土路面加铺沥青面层,设计采用 SMA 沥青混合料;(2)原路面两侧加宽,新建非机动车道及人行道。扩建后道路两侧采用挡土墙支护,挡土墙的横截面如图 1 所示。

施工过程中发生以下事件:
事件一:因征地拆迁导致基层施工进入雨季,项目部对此制定了水泥稳定土基层雨期施工措施。
事件二:旧水泥混凝土路面加铺前,项目部现况调查发现旧水泥混凝土道板存在板底脱空现象,在脱空板中,60%存在板面局部断离或碎裂,40%仅为板底局部脱空。针对这两种情况,项目部分别采取了相应的施工措施。在加铺沥青层前,在旧水泥混凝土路面上设置了 SBS 改性沥青碎石层,之后进行新路加铺作业。
事件三:监理工程师对项目部施工资料进行检查时,发现项目部安全教育培训资料中仅有新进场各类作业人员的三级安全教育培训记录,缺乏其他安全教育培训记录。
【问题】

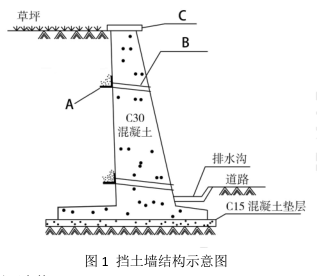

1.根据图 1 确定挡土墙的类型,指出其结构特点以及 A、B、C 构件的名称。
2.写出事件一中,基层雨期施工措施有哪些。
3.针对事件二中脱空板中存在的两种情况,项目部应分别采取哪些措施。
4.写出事件二中 SBS 改性沥青碎石层的名称及作用。
5 补充事件三中项目部缺少的安全教育培训记录。

正确答案
1.悬臂式挡土墙。(1 分)
结构特点:
①采用钢筋混凝土材料,由立壁、墙趾板、墙踵板三部分组成(1 分);
②墙高时,立壁下部弯矩大,配筋多,不经济(1 分);
③主要依靠底板上的填土重量维持挡土构筑物的稳定(1 分)。
A:反滤层(1 分);B:泄水孔(1 分);C:混凝土压顶石(帽石)(1 分)。
2.(1)对稳定类材料基层,应坚持拌多少、铺多少、压多少、完成多少(1 分)。
(2)下雨来不及完成时,要尽快碾压,防止雨水渗透(1 分)。
(3)雨期施工水泥稳定土,特别是水泥土基层时,应特别注意天气变化,防止水泥和混合料遭雨淋(1 分)。
(4)降雨时应停止施工,已摊铺的水泥混合料应尽快碾压密实。路拌法施工时,应排除下承层表面的水,防止集料过湿(1 分)。
3.(1)板面局部断离或碎裂处理方式:开挖式基底处理(1 分)。对于原水泥混凝土路面局部断裂或碎裂部位,将破坏部位凿除,换填基底并压实后,重新浇筑混凝土(1 分)。
(2)板底局部脱空处理方式:非开挖式基底处理(1 分)。对于脱空部位的空洞,采用从地面钻孔注浆的方法进行基底处理,灌注压力宜为 1.5~2.0MPa(1 分)。
4.应力消减层(应力吸收层)(1 分),具有延缓和抑制反射裂缝产生的效果(1 分)。
5.(1)项目部各类管理人员安全教育培训的考试与继续教育培训(1 分)。
(2)各类进场的特种作业人员的安全继续教育培训(1 分)。
(3)施工全过程中的经常性安全教育、季节性安全教育以及其他安全教育等(1 分)。
查看解析

相关试题

单选
以交通功能为主,为连接城市各主要分区的道路是()。
A 快速路 B 主干路 C 次干路 D 支路
查看
单选
关于二灰稳定类基层施工下列说法正确的是()。
A 拌合时应先将砂砾和水均匀拌合均匀,再加入石灰、粉煤灰 B 可采用沥青乳液进行养护 C 可以用薄层贴补的方法进行找平 D 养护期为14~21d
查看
单选
设置在桥梁两端,防止路堤滑塌,同时对桥跨结构起支承作用的构筑物是()。
A 桥墩 B 桥台 C 支座 D 锥坡
查看
单选
复合式衬砌防水层施工应优先选用()铺设。
A 粘结 B 支吊 C 悬挂 D 射钉
查看
单选
刚度小,变形大,与多道支撑结合,在软弱土层中也可采用的围护结构是()。
A 预制混凝土板粧 B 钢板桩 C 灌注桩 D 地下连续墙
查看
单选
SMW工法桩围护结构施工的特点不包括()。
A 强度大,止水性能好 B 施工对周边地层、环境影响小 C 用于软土地层时,一般变形较大 D 同时可兼作主体结构的一部分
查看
单选
下列方法中()不属于污水二级处理方法。
A 活性污泥法 B 生物膜法 C 离心分离法 D 氧化沟
查看
单选
某供热管网的设计压力为1.6MPa,其严密性试验压力应为()MPa。
A 1.4 B 1.6 C 1.8 D 2
查看
单选
合同实施过程中,凡不属于承包方责任导致项目拖延和成本增加事件发生后的28d内,必须以正式函件通知(),声明对此事件要求索赔。
A 建设单位技术负责人 B 监理工程师 C 项目经理 D 施工单位技术负责人
查看
单选
下列属于发包人义务的是()。
A 完成工程并修补缺陷 B 提供劳务、材料、机械等,以及临时设施 C 负责环境与生态的保护工作 D 提供施工场地
