分析

案例题 某单位承建城市半地下式混凝土沉淀池工程,池体结构为矩形结构,平面尺寸为10×12m; 高为6m,设计水深4.8m,采用钢筋混凝土薄壁结构,混凝土设计强度 C30,防渗等级 P8。池体地下部分处于粉质黏土层,有少量浅层滞水,施工接近雨期。

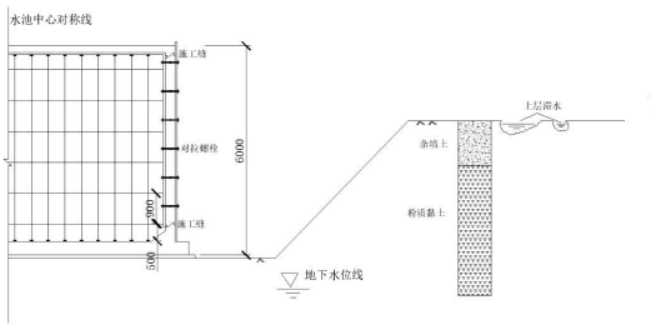

沉淀池基坑采用放坡开挖,坡面采用挂网喷浆形式,基坑坡面有少量清水渗出。顶板浇筑采用满堂支架法浇筑,支架剖面如图所示,方案报监理审批时,被监理驳回。

水池底板施工完成之后,项目部按照要求进行养护,在养护过程中,发现沉淀池底板处产生深层裂缝,项目部按要求对裂缝进行处理。
施工临近雨期,无抗浮设计,项目部根据以往经验编制了雨期施工方案,并由现场施工员对劳务分包进行技术交底。
问题:
1、沉淀池基坑应采取哪种降水方式,并说明理由。
2、结合图 3-1,写出被监理驳回的原因有哪些。
3、请写出施工缝应如何处理。
4、试分析池底板混凝土产生裂缝的可能原因。
5、简述无抗浮设计时,项目部在雨期施工时应采取哪些施工措施。

正确答案
1、采用集水明排法降水,理由:基坑较浅,地下水位于基坑底部以下,渗水量不大。
2、被驳回原因:①支架没有扫地杆、纵向水平杆、 剪刀撑、斜撑。
②坡顶未设截水沟、防汛墙;
③边坡土质不同,没有分级或折线放坡;
④坡脚没有集水井、排水沟。
3、①在施工缝处安装止水带;
②先将混凝土表面的浮浆凿除;
③混凝土结合面应凿毛处理,并冲洗干净,表面湿润,但不得有积水;
④在浇筑梁板混凝土前,应铺同配比(同标号) 的水泥砂浆。
4、产生裂缝的原因:
①水泥水化热影响;
②内外约束条件的影响;
③外界气温变化的影响;
④混凝土的收缩变形。
5、(1)基坑四周设防汛墙,防止外来水进入基坑;建立防汛组织,强化防汛工作。
(2)构筑物下及基坑内四周埋设排水盲管(盲沟)和抽水设备,一旦发生基坑内积水随即排除。
(3)备有应急供电和排水设施并保证其可靠性。
(4)引入地下水和地表水等外来水进入构筑物,使构筑物内、外无水位差,以减小其浮力,使构筑物结构免于破坏。
查看解析

相关试题

单选
土体应力应变中决定土的力学性质的是土的( )。
A 含水量 B 抗剪强度 C 密实状态 D 塑性指数
查看
单选
下列沥青混合料机械摊铺作业说法正确的是()。
A 摊铺机应采用人工找平方式 B 施工中应随时检查铺筑层厚度、路拱及横坡 C 摊铺的混合料,人工在反复修整时要注意平整度 D 最低摊铺温度根据气温和下卧层表面温度的平均值来确定 ?
查看
单选
路面的( ),可以缩短汽车的制动距离,降低发生交通安全事故的频率。
A 平整度好 B 承载能力大 C 抗滑能力强 D 透水性好
查看
单选
关于预应力钢铰线管道压浆的说法,错误的是( )。
A A.压浆前应对管道进行清理 B B.预埋的排水孔,排气孔主要用于管道清理使用 C C.压浆使用的水泥浆强度不得低于 30MPa D D.钢铰线张拉完成后应及时对管道进行压浆
查看
单选
符合预应力混凝土配制要求的是( )。
A 从各种材料引入混凝土中的氯离子最大含量不宜超过胶凝材料用量的 0.08% B 预应力混凝土宜使用矿渣硅酸盐水泥 C 混凝土中的水泥用量不宜大于 750kg/m3 D 混凝土中严禁使用含氯化物的外加剂及引气剂或引气型减水剂
查看
单选
泥浆制备根据施工机械、工艺及穿越土层情况进行配合比设计,宜选用高塑性黏土或( )。
A A.粉质黏土 B B.膨润土 C C.粉土 D D.低塑性黏土
查看
单选
竖井马头门破除施工工序有:①预埋暗梁、②破除拱部、③破除侧墙、④拱部地层加固、⑤破除底板,正确的顺序为( )。
A ①→②→③→④→⑤ B ①→④→②→③→⑤ C ①→④→③→②→⑤ D ①→②→④→③→⑤
查看
单选
下列有关基坑边坡稳定的控制措施,说法错误的是()。
A 严格按照设计坡度开挖,不得挖反坡 B 减少坡顶位置材料堆放的数量,减轻坡顶位置压力 C 地下工程施工期间应严密监测坡顶位移 D 边坡若有失稳征兆,应及时采取削坡、坡顶卸荷或其他有效措施
查看
单选
地下连续墙的施工工序不包括( )。
A A.导墙施工 B B.槽底清淤 C C.吊放钢筋笼 D D.拔出型钢
查看
单选
城市污水二级处理主要去除污水中呈胶体和溶解状态的有机污染物质,通常采用的方法是( )。
A 化学氧化法 B 微生物处理法 C 紫外光氧化法 D 活性炭吸附法
查看
