分析

案例题 某施工单位承建20km高速公路扩建工程,其中桥梁扩建方式为在原桥位两侧各增建独立桥梁,路基扩建方式为在旧路基两侧分别拓宽7.5m,小型构造物如涵洞,通道则随路基扩建衔接到位。拓宽路基工程主要包括填挖方、软基处理及防护工程。
经调查,全线既有路堤护脚挡土墙稳定、外观完好,软基处理方式采用与原设计一致的袋装砂井。路基拓宽代表性横断面示意图如图1所示。

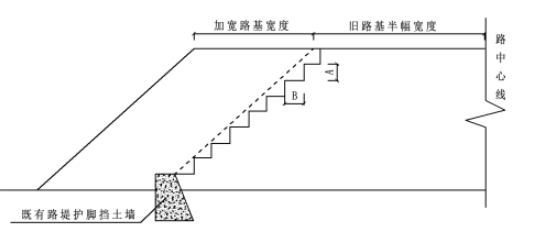

图1路基拓宽代表性横断面示意图
施工过程中发生以下事件:
事件一:施工单位向监理单位提交的施工方案部分内容如下: ①采用原路基施工试验段相关参数直接进行路基拓宽施工;
②上边坡的既有防护工程一次性拆除后再逐段进行路基开挖;
③从旧路堤坡脚向上开挖台阶时,应随挖随填,图1中台阶高度应不大于A米,宽度应不小于B米;
④拓宽路基应进行C观测,观测点应按设计要求设置。高路堤与陡坡路堤段尚应进行稳定性监测。
事件二:施工单位在袋装砂井施工过程中存在下列做法:
①施工单位采用细砂制作袋装砂井:
②施工工艺程序为:整平原地面、摊铺下层砂垫层→机具定位一打入套管→D→E→机具移位→埋砂袋头→摊铺上层砂垫层:
③袋装砂井完工后,施工单位按照袋装砂井施工质量标准要求,检查了井长等重点项目。

问题:
1.在拓宽路基施工时,图1中“既有路堤护脚挡土墙”是否可保留?
2.事件一中①、②有明显错误,分别写出正确做法。
3.写出事件一中③、④涉及的A、B、C具体内容。
4.写出事件二中①的正确做法,补充②中D、E的工序名称。

正确答案
1.可以保留,既有路堤的护脚挡土墙及抗滑桩可不拆除。

2.①路基拓宽施工需要重新设置试验段确定相关参数后进行。
②上边坡的既有防护工程宜与路基开挖同步拆除。

3.A——1.0m;B——1.0m;C——沉降观测

4.①施工单位采用中、粗砂制作袋装砂井。
②D——沉入砂袋;E——拔出套管。

5.井距、井径、灌砂率。
查看解析

相关试题

单选
采用刚性桩处理软基,现浇混凝土大直径管桩和预制管桩施工质量标准中,检查项目不同的是( )
A 竖直度 B 桩距 C 单桩承载力 D 桩帽位置
查看
单选
矿料最大粒径为16mm或19mm的沥青混合料为( )沥青混合料。
A 细粒式 B 中粒式 C 粗粒式 D 特粗式
查看
单选
水泥混凝土路面出现严重断裂、板被分割成3块以上,有错台或裂块并且已经开始活动的断板,应采用( )治理措施。
A 压住灌浆 B 扩缝灌浆 C 条带罩面 D 整块板更换
查看
单选
石质路床地面有地下水时,可设置( )进行排导。
A 排水路面 B 垫层 C 渗沟 D 土工格栅
查看
单选
用于疏干潮湿边坡和引排边坡上局部出露的上层滞水,并起支撑边坡作用的排水设施( )
A 支撑渗沟 B 仰斜式排水孔 C 急流槽 D 边坡渗沟
查看
单选
钻孔桩中,适用于淤泥质土钻孔的钻机是( )。
A 冲抓钻机 B 螺旋钻机 C 冲击钻机 D 旋挖钻机
查看
单选
分包工程的变更管理中,向分包人下达设计变更指令的单位是( )。
A 建设单位 B 设计单位 C 监理单位 D 承包单位
查看
单选
重大事故隐患治理方案必须由( )组织编制。
A 单位负责人 B 单位技术负责人 C 项目负责人 D 项目专职安全管理人员
查看
单选
开工预付款的金额在项目专用条款数据表中约定,一般按( )的百分比支付。
A 签约合同价 B 有效合同价 C 主要材料价款总额 D 主要材料和设备的价款总额
查看
单选
隧道监控量测必测项目( )
A 围岩内部位移 B 爆破震动 C 拱脚下沉 D 地表水平位移
查看
刷题小程序
公路工程管理与实务题库小程序
