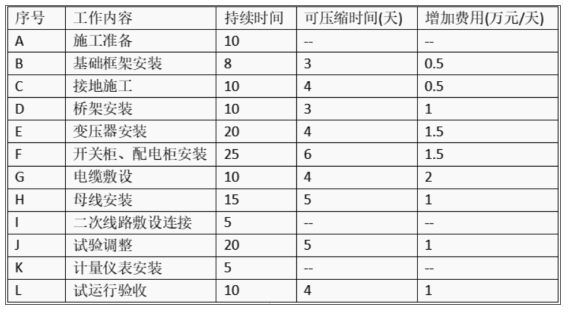

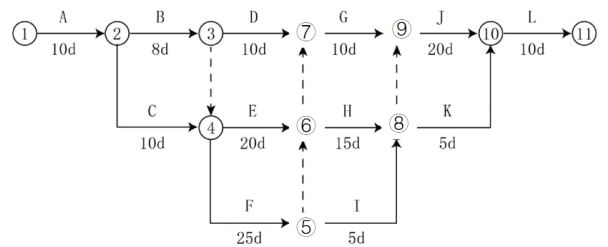

1、(1)工期为90天。(2分)1245689-10-11。或ACFHTL.
(2)ACFHTL全部压缩24天。(2分)
(3)压缩费用
关键线路ACFHJL按照表压缩。
C压缩全部4天×0.5
F压缩全部6天×1.5
H压缩全部5天×1
J压缩全部5天×1
L压缩全部4天×1
压缩后的为90-24=66天。
非关键线路ABEGJ是最长的,
10+8+20+10+15【压缩后】+6【压缩后】=69天,比关键线路长3天。所以还要
压缩B工作2天,2×0.5=1
压缩E工作1天,11.5=1.5
4*0.5+6*1.5+5*1+5*1+4*1+2*0.5+1*1.5=27.5万
2、(1)根据生产任务和施工条件的变化对劳动力进行动态控制。(2分)
(2)项目所需劳动力的种类及数量,项目进度计划项目的劳动力资源供应环境(2分)
3、(1)施工准备包括技术准备、资金准备和现场准备(3分)
(2)应落实劳动力和物资配置。(4分)
4、(1)变压器绕组连同套管的绝缘电阻测量。(2分)
(2)高压绕组连同套管的绝缘电阻采用2500V兆欧表(1分),如果测低压绕组用500V的兆欧表(1分)
(3)工序之间的逻辑关系有顺序、平行、交叉。(3分)
5、(1)满足要求。(2分)
(2)技术资料包括:施工图纸、施工记录、产品合格证说明书、试验报告单。(4分)P78
